BÀI 3/5 — Biện pháp thi công móng bè (móng bản) chuẩn: Điều kiện áp dụng · 11 bước · Checklist QC |
Biện pháp thi công móng bè: Điều kiện áp dụng – Tiêu chuẩn (VN/Nga/Trung Quốc) – Quy trình chuẩn | INDUSVINA

BÀI 3/5 — BIỆN PHÁP THI CÔNG MÓNG BÈ

Nghe đọc bài viết: Tốc độ: Thời gian đã nghe: 00:00
Lưu ý: Hệ thống chỉ đọc phần nội dung chính của bài viết, không đọc danh sách các link tham khảo.

NỀN MÓNG BÊ TÔNG • BIỆN PHÁP THI CÔNG • QUẢN TRỊ RỦI RO

Biện pháp thi công móng bè: điều kiện áp dụng – tiêu chuẩn – quy trình chuẩn INDUSVINA

Móng bè phù hợp khi cần phân bố tải trọng đều, tăng ổn định tổng thể và giảm lún lệch. Khác biệt nằm ở việc chọn đúng điều kiện nền đất và thi công theo quy trình kiểm soát Chất lượng – An toàn – Tiến độ, thay vì “làm cho xong”.

#NenMongBeTong #QuyTrinhINDUSVINA Cập nhật: 20/12/2025  •  Biên soạn: INDUSVINA Team (Kết cấu & QLDA)

Nội dung chính

Chuỗi bài: Biện pháp thi công nền móng bê tông

1) Mục tiêu bài viết

Mục tiêu của bài viết là giúp bạn hiểu đúng và triển khai đúng móng bè theo quy trình kiểm soát Chất lượng – An toàn – Tiến độ, giảm rủi ro lún, nứt, thấm và hạn chế “sửa đi sửa lại” ảnh hưởng vận hành.
  • Trả lời 3 câu hỏi: Dùng khi nào? Không nên dùng khi nào? Làm thế nào cho đúng?
  • Cung cấp hệ tiêu chuẩn tham chiếu: TCVN + quốc tế (bổ sung Nga, Trung Quốc).
  • Đưa checklist nghiệm thu theo từng lớp thi công để kiểm soát chất lượng.

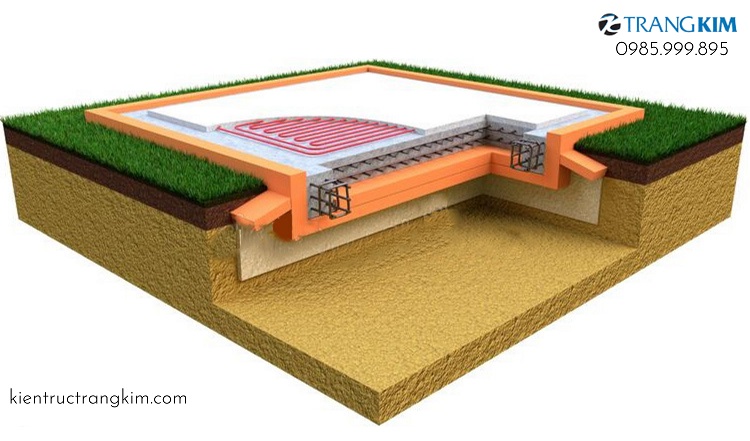

Mô hình móng bè 3D (minh họa) – INDUSVINA
Hình minh họa 3D móng bè – giúp hình dung cấu tạo và phạm vi làm việc (tham khảo).

2) Móng bè là gì?

Móng bè (Raft Foundation) là loại móng bê tông cốt thép có bản móng trải rộng trên toàn bộ hoặc gần toàn bộ diện tích công trình, nhằm phân bố tải trọng đều xuống nền đất, tăng ổn định tổng thể và hạn chế lún lệch cục bộ.

Các cấu hình móng bè thường gặp

  • Bản phẳng (mat slab): phù hợp tải phân bố, chiều dày theo thiết kế.
  • Bản + dầm sườn: tăng độ cứng, khống chế võng và nứt.
  • Móng bè kết hợp cọc (piled raft): chia sẻ tải với cọc trong nền đất yếu.

3) Vì sao dùng móng bè?

Móng bè giúp “mở rộng diện tích truyền tải” để giảm ứng suất lên nền, đồng thời tạo hệ nền móng làm việc đồng bộ. Dùng đúng móng bè sẽ cải thiện rõ rệt ổn định tổng thể và giảm lún lệch giữa các khu vực công trình.

Móng bè – phân bố tải và tăng ổn định tổng thể (minh họa)
Minh họa ý tưởng phân bố tải trọng của móng bè – trọng tâm là “đúng điều kiện áp dụng”.

4) Tiêu chuẩn & điều kiện áp dụng

4.1) Tiêu chuẩn tham chiếu (Việt Nam + quốc tế)

Nguyên tắc INDUSVINA: tiêu chuẩn áp dụng phải thống nhất trong hồ sơ dự án. Khi dự án dùng đa tiêu chuẩn, cần ma trận đối chiếu (TCVN ↔ quốc tế) để tránh “mỗi bên hiểu một kiểu”.
  • TCVN: nền móng, công tác đất, bê tông cốt thép, nghiệm thu & bảo dưỡng… theo bộ tiêu chuẩn ghi trong hồ sơ thiết kế/thi công của dự án.
  • Quốc tế (tham chiếu tùy dự án): ASTM / ACI / Eurocode / BS…
  • Tiêu chuẩn Nga (tham chiếu): hệ SPGOST cho nền móng, bê tông cốt thép, thi công – nghiệm thu.
  • Tiêu chuẩn Trung Quốc (tham chiếu): hệ GBJGJ cho nền móng, bê tông, thi công – nghiệm thu.

Điều kiện áp dụng móng bè

  • Đất nền yếu – trung bình, cần tăng diện tích tiếp xúc để giảm ứng suất.
  • Tải trọng lớn nhưng phân bố tương đối đều, cần giảm lún lệch.
  • Công trình có tầng hầm hoặc yêu cầu chống thấm đáy tốt.
  • Muốn tăng độ cứng tổng thể nền móng để ổn định công trình.

4.2) Cảnh báo không được phép dùng (hoặc phải cân nhắc rất kỹ)

  • Đất quá yếu, lớp chịu tải nằm sâu → ưu tiên móng cọc hoặc giải pháp theo thiết kế chuyên ngành.
  • Tải trọng tập trung lớn nhưng không có cấu tạo gia cường phù hợp → rủi ro nứt, phá hoại cục bộ.
  • Không kiểm soát được mực nước ngầm → rủi ro thấm, xói, rỗ tổ ong, giảm chất lượng bê tông.
  • Không thể tổ chức đổ bê tông hợp lý → rủi ro mạch ngừng, nứt co ngót/nhiệt.

5) Bảng so sánh 4 loại móng

Tiêu chí Móng đơn Móng băng Móng bè Móng cọc
Cách truyền tải Tập trung tại từng vị trí Theo dải (trục tường/cột) Phân bố toàn diện Truyền xuống lớp đất sâu
Phù hợp đất yếu Không phù hợp Cân nhắc Phù hợp (tùy mức độ) Rất phù hợp
Kiểm soát lún lệch Thấp Trung bình Tốt Rất tốt
Chi phí Thấp Trung bình Cao Cao – rất cao
Độ phức tạp Thấp Trung bình Cao Rất cao

6) Tóm tắt quyết định (30 giây)

  • Chọn móng bè khi: tải lớn – phân bố đều, đất yếu/trung bình, cần giảm lún lệch, có tầng hầm hoặc mặt bằng lớn.
  • Không chọn móng bè khi: đất quá yếu, tải tập trung đặc biệt, không kiểm soát được nước ngầm hoặc không tổ chức đổ bê tông hợp lý.
  • Nguyên tắc: Đúng móng + Đúng quy trình + Đúng kiểm soát = bền vững & tối ưu chi phí vòng đời.

7) Biện pháp thi công móng bè

Bước 1 — Chuẩn bị

  • Rà soát hồ sơ: địa chất, cao độ, cấu tạo bản/dầm sườn, giải pháp chống thấm.
  • Lập biện pháp thi công, phân khu đổ bê tông, phương án mạch ngừng (nếu có).
  • Thiết lập mốc: tim trục, cao độ chuẩn, biện pháp quan trắc lún (nếu yêu cầu).

Bước 2 — Đào đất & kiểm soát hố móng

  • Đào theo lớp/bậc; kiểm soát sạt lở, taluy theo điều kiện đất.
  • Hạ nước ngầm (nếu cần): rãnh thu nước, bơm, giếng hạ nước theo thiết kế.
  • Tránh “đào quá sâu rồi bù lại” gây rủi ro lún và mất ổn định nền.

Bước 3 — Xử lý nền & lớp đệm

  • Đầm chặt nền theo yêu cầu; xử lý đất yếu (cát/đá, geotextile…) theo thiết kế.
  • Thi công lớp bê tông lót/lớp đệm tạo mặt phẳng cho thép & chống thấm.
  • Kiểm soát cao độ đáy móng ngay từ đầu để giảm phát sinh.

Bước 4 — Chống thấm đáy (nếu có) & cấu tạo kỹ thuật

  • Thi công chống thấm theo chỉ dẫn vật liệu; kiểm tra mối nối, lớp bảo vệ.
  • Xử lý vị trí xuyên sàn: ống chờ, cổ ống, waterstop…
  • Rà soát mạch ngừng, khe co giãn (nếu có trong thiết kế).

Bước 5 — Gia công, lắp dựng cốt thép

  • Gia công đúng bản vẽ; kiểm soát đường kính, khoảng cách, nối chồng/neo buộc.
  • Kiểm soát lớp bảo vệ (con kê), độ phẳng lưới thép.
  • Nghiệm thu trước đổ: thép – cốp pha (nếu có) – vị trí chờ – vệ sinh bề mặt.

Bước 6 — Đổ bê tông móng bè

  • Tổ chức đổ theo phân khu hợp lý, ưu tiên liên tục để hạn chế mạch ngừng.
  • Kiểm soát độ sụt, thời gian vận chuyển; đầm rung đúng kỹ thuật tránh rỗ tổ ong.
  • Với khối lớn: cần phương án kiểm soát nhiệt, co ngót và nứt theo yêu cầu dự án.

Bước 7 — Bảo dưỡng & quan trắc

  • Bảo dưỡng giữ ẩm đúng quy định; che phủ, tưới ẩm, tránh sốc nhiệt.
  • Theo dõi nứt sớm; xử lý kịp thời các vị trí bất thường.
  • Quan trắc lún (nếu yêu cầu): ghi nhận dữ liệu để kiểm soát rủi ro giai đoạn tiếp theo.

8) Rủi ro thường gặp & cách phòng

Rủi ro Dấu hiệu Nguyên nhân gốc Cách phòng (khuyến nghị INDUSVINA)
Lún lớn Lún tổng thể, ảnh hưởng kết cấu Chọn sai loại móng / xử lý nền không đạt Rà soát địa chất, xử lý nền theo thiết kế, quan trắc lún
Lún lệch Nứt tường, nứt sàn, lệch cột Nền không đồng nhất, thi công không đều Kiểm soát nền, phân khu thi công hợp lý, nghiệm thu từng lớp
Nứt bê tông Nứt chân chim / nứt mạch Co ngót, nhiệt khối lớn, bảo dưỡng kém Phương án nhiệt, mạch ngừng đúng kỹ thuật, bảo dưỡng nghiêm
Thấm nước Ẩm đáy, thấm tại cổ ống Chống thấm sai lớp, cấu tạo xuyên sàn yếu Thi công chống thấm chuẩn, waterstop, kiểm tra vị trí xuyên sàn

9) An toàn lao động

Thi công móng bè có hố móng rộng, máy móc hoạt động liên tục, rủi ro sạt lở – ngập nước – kẹp cuốn – điện. INDUSVINA quản lý theo nguyên tắc: JSA trước mỗi nhiệm vụ + PTW cho công việc rủi ro cao.

  • Rào chắn mép hố, lối lên xuống an toàn; kiểm soát taluy/sạt lở.
  • An toàn điện cho bơm nước, đầm rung, chiếu sáng: nối đất, chống giật, kiểm tra cáp.
  • Phân luồng thiết bị – người: khu vực xe bồn, cẩu, máy đào phải có cảnh giới.
  • PTW bắt buộc cho công tác rủi ro: làm việc trong hố sâu, nâng hạ, điện, không gian hạn chế (nếu có).

10) Checklist chất lượng

  • Trước đào đất: tim trục – mốc cao độ – phương án thoát nước.
  • Sau đào đất: cao độ đáy, trạng thái nền tự nhiên, xử lý nền yếu (nếu có).
  • Lớp đệm/bê tông lót: độ phẳng, cao độ, vệ sinh bề mặt.
  • Chống thấm: đúng lớp, đúng vật liệu, xử lý xuyên sàn/ống chờ.
  • Cốt thép: đường kính, khoảng cách, nối chồng, con kê, lớp bảo vệ.
  • Bê tông: mác/độ sụt, đầm rung, mạch ngừng (nếu có), lấy mẫu thí nghiệm.
  • Bảo dưỡng: duy trì ẩm; theo dõi nứt sớm.

11) Kết luận

Móng bè là giải pháp hiệu quả khi được chọn đúng điều kiện và thi công đúng quy trình. Điểm khác biệt nằm ở kỷ luật kiểm soát: nền – chống thấm – cốt thép – bê tông – bảo dưỡng – quan trắc. INDUSVINA tiếp cận móng bè theo tư duy “quản trị rủi ro”, ưu tiên bền vững và ổn định dài hạn.

Kết bài & Lời cảm ơn

Cảm ơn bạn đã ghé thăm website INDUSVINA và dành thời gian đọc (hoặc nghe) hết bài viết về Biện pháp thi công móng bè. Nếu thấy nội dung hữu ích, hãy chia sẻ cho đồng nghiệp, đối tác và đội ngũ thi công để cùng nhau giảm rủi ro, tăng giá trị bền vững.

Mọi góp ý, bổ sung của bạn đều là bài học quý giá để những bài viết sau của INDUSVINA hoàn thiện hơn, thực tế hơn và phục vụ tốt hơn cho cộng đồng xây dựng – công nghiệp.

Yêu cầu báo giá — INDUSVINA sẵn sàng phục vụ dự án của bạn

INDUSVINA sẵn sàng tiếp nhận yêu cầu của bạn

Bạn đang cần báo giá, nguồn hàng, khảo sát kỹ thuật, MRO, sourcing hoặc giải pháp công nghiệp? Gửi yêu cầu để đội ngũ INDUSVINA phản hồi theo đúng nhu cầu thực tế.

INDUSVINA ưu tiên phản hồi các yêu cầu có thông tin sản phẩm/dịch vụ, số lượng, tiêu chuẩn, địa điểm và thời gian mong muốn.

INDUSVINA sẵn sàng tiếp nhận yêu cầu của bạn

Gửi yêu cầu trong 2 phút. INDUSVINA sẽ phản hồi theo đúng nhu cầu về MRO, sourcing, xuất khẩu, kỹ thuật hoặc giải pháp công nghiệp.

Thông tin được dùng để INDUSVINA phản hồi đúng nhu cầu. Email tiếp nhận: export@indusvina.com / info@indusvina.com.
