Biện pháp thi công móng cọc (ép cọc BTCT & khoan nhồi): quy trình – nghiệm thu – checklist QC | INDU
Bài 4/5 — Biện pháp thi công móng cọc (Cọc BTCT & Khoan nhồi) | INDUSVINA

BÀI 4/5 — BIỆN PHÁP THI CÔNG MÓNG CỌC (CỌC BTCT & KHOAN NHỒI)

Nghe đọc bài viết: Tốc độ:
Thời gian đã nghe: 00:00
Lưu ý: Hệ thống chỉ đọc phần nội dung chính của bài viết, không đọc danh sách link tham khảo, thư viện, CTA.
NỀN MÓNG • KỶ LUẬT THI CÔNG • CHẤT LƯỢNG LÀ ĐẠO ĐỨC

Biện pháp thi công móng cọc — làm đúng ngay từ đầu, để công trình “đứng vững” bằng kỷ luật

INDUSVINA tin rằng: Thà không làm còn hơn làm không đảm bảo chất lượng. Với móng cọc, “đúng” không chỉ là đạt chiều sâu — mà là đúng quy trình, đúng điểm kiểm soát, đúng hồ sơ nghiệm thu.

Tam giác vàng triển khai
Kỷ luật – Trách nhiệm – Kết nối: thống nhất lệnh thi công, kiểm soát hiện trường, và phối hợp TVGS/nhà thầu/đội thi công.
4 nhiệm vụ cốt lõi
An toàn • Chất lượng • Tiến độ • Thanh toán: làm đúng ngay từ đầu để giảm phát sinh, giảm sửa sai, tăng hiệu quả dự án.

1) Mục tiêu bài viết

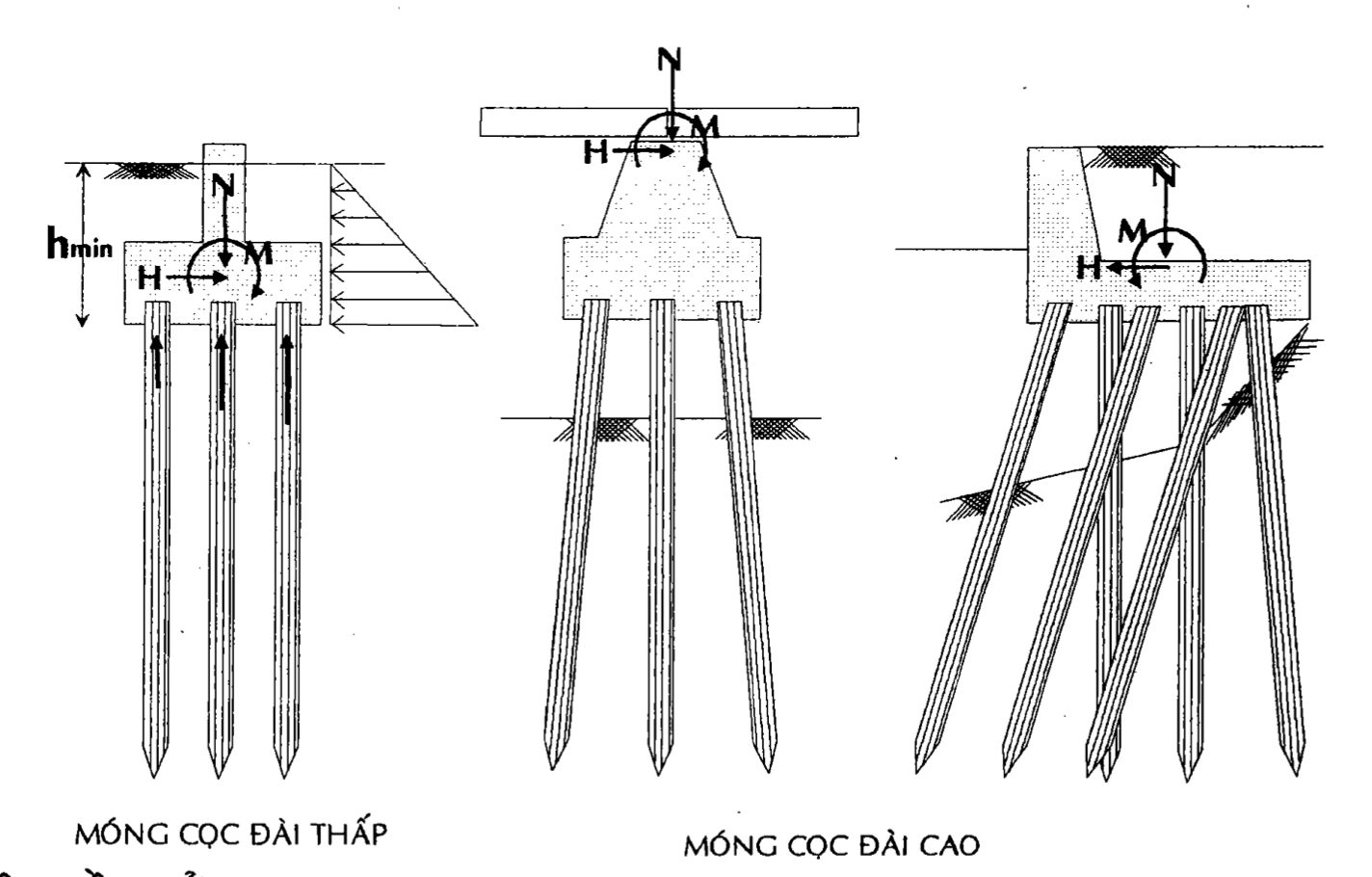

  • Giúp chủ đầu tư hiểu đúng khi nào cần dùng móng cọcchọn loại cọc phù hợp.
  • Giúp kỹ sư/CHT nắm rõ quy trình – điểm kiểm soát – điều kiện chuyển bước theo kỷ luật INDUSVINA.
  • Giảm rủi ro lún/nứt do sai ở các “điểm chết”: mối nối cọc BTCT, đáy hố khoan, bê tông Tremie, liên kết cọc–đài.
Nguyên tắc INDUSVINA: quản lý theo chuỗi CỌC → NGHIỆM THU → MÓNG/ĐÀI CỌC. Không “nhảy bước”. Không “làm cho xong”.

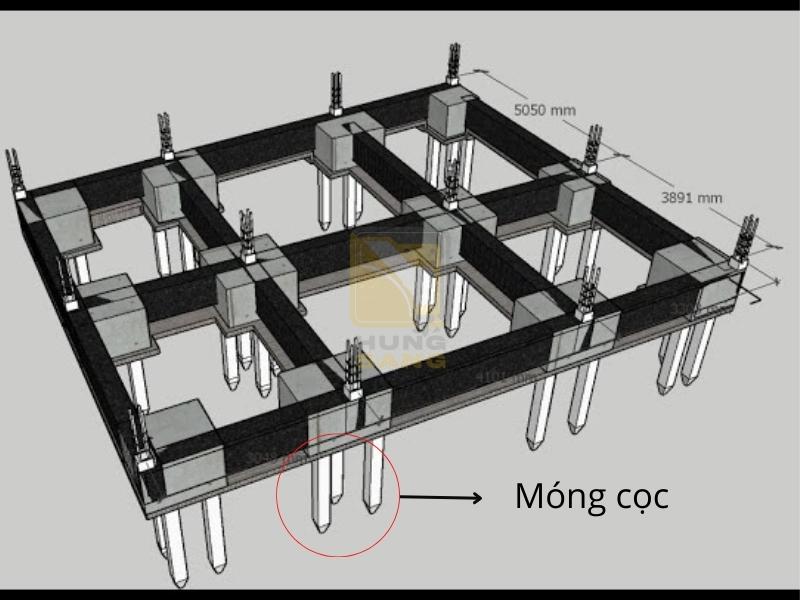

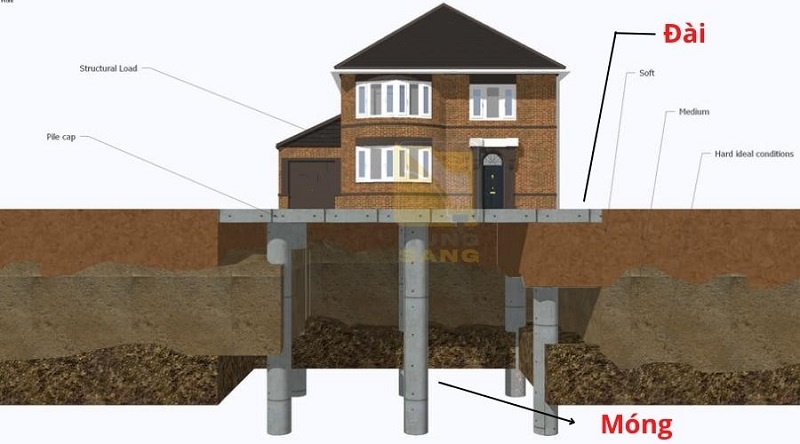

2) Móng cọc là gì?

Móng cọc là hệ móng trong đó tải trọng công trình được truyền xuống nền đất thông qua hệ cọc (BTCT đúc sẵn hoặc khoan nhồi), kết hợp đài cọc/bản móng để phân phối lực và liên kết với kết cấu phía trên.

3) Vì sao phải dùng móng cọc?

  • Nền đất yếu, lớp đất tốt nằm sâu; móng nông không kinh tế hoặc không an toàn.
  • Tải trọng lớn (nhà xưởng công nghiệp nặng, công trình nhiều tầng, silo, bồn bể…).
  • Mực nước ngầm cao; yêu cầu kiểm soát lún nghiêm ngặt.
  • Điều kiện công trình lân cận yêu cầu hạn chế biến dạng nền.
Cảnh báo: Móng cọc “tốn kém” nhất khi làm sai. Chi phí sửa sai thường lớn hơn rất nhiều so với chi phí kiểm soát ngay từ đầu.

4) Tiêu chuẩn & điều kiện áp dụng

4.1) Tiêu chuẩn tham khảo

  • TCVN 10304 – Móng cọc.
  • TCVN 9394/9395/9396 – Thí nghiệm & kiểm tra cọc (tùy dự án).
  • ASTM / BS / Eurocode (khi dự án yêu cầu chuẩn quốc tế).

4.2) Cảnh báo không được phép dùng

  • Không có khảo sát địa chất, hoặc khảo sát không đại diện.
  • Mặt bằng không đáp ứng an toàn cho máy/cẩu nhưng không có biện pháp thay thế.
  • Không tổ chức được hệ kiểm soát chất lượng: nhật ký, ITP, thí nghiệm, nghiệm thu.

5) Bảng so sánh 4 loại móng

Tiêu chí Móng đơn Móng băng Móng bè Móng cọc
Khả năng chịu tải Thấp Trung bình Cao Rất cao
Phù hợp nền đất yếu ⚠️ ⚠️
Độ phức tạp thi công Thấp Trung bình Cao Rất cao
Chi phí Thấp Trung bình Cao Cao nhất
Rủi ro nếu làm sai Trung bình Cao Rất cao Cực cao

6) Tóm tắt quyết định (30 giây)

  • Nền tốt – tải nhẹ: ưu tiên móng nông (đơn/băng) để tối ưu chi phí.
  • Nền yếu – tải vừa: cân nhắc móng bè hoặc gia cố nền.
  • Nền yếu – tải lớn: thường phải dùng móng cọc.
  • Thi công không kiểm soát được QC/AT: không nên triển khai cho đến khi “đủ điều kiện an toàn & chất lượng”.

7) Biện pháp thi công móng cọc (CỐT LÕI)

Chuỗi bắt buộc: (1) Thi công cọc(2) Nghiệm thu cọc(3) Thi công móng/đài cọc. Mỗi bước đều có Hold Point để dừng và xác nhận trước khi chuyển bước.

7.1) Thi công cọc BTCT (ÉP TĨNH / ĐÓNG) — Step by step

Step 0 — Chuẩn bị hồ sơ & điều kiện thi công

  • Rà soát thiết kế: loại cọc, chiều dài, mác bê tông, tim, cao độ cắt đầu cọc, tiêu chí kết thúc ép/độ chối.
  • Đối chiếu địa chất; dự báo rủi ro gặp dị vật/lớp cát chặt gây tăng lực đột ngột.
  • Lập Method Statement + ITP: tim cọc, kiểm tra cọc, mối nối, kết thúc từng cọc.
  • Chuẩn bị mặt bằng/đường công vụ đủ chịu tải cho máy & đối trọng; thoát nước mặt.

Step 1 — Định vị tim cọc & mốc kiểm soát (Hold Point)

  • Thiết lập lưới trắc đạc, mốc cao độ chuẩn; bảo vệ mốc.
  • Định vị tim, mã hóa cọc; nghiệm thu tim trước khi đưa máy vào.

Step 2 — Kiểm tra cọc BTCT trước thi công (Hold Point)

  • Kiểm tra ngoại quan: nứt, sứt, cong, rỗ; đầu cọc/bản mã.
  • Kiểm tra hồ sơ: phiếu xuất xưởng, chứng chỉ vật liệu, tuổi bê tông.

Step 3 — Lắp dựng thiết bị & căn chỉnh thẳng đứng

  • Đặt máy đúng vị trí; kiểm tra ổn định chống lật.
  • Căn chỉnh phương đứng bằng laser/nivô; khung dẫn để hạn chế nghiêng.

Step 4 — Ép tĩnh / Đóng cọc & quản lý nhật ký

  • Ép/đóng ổn định, tránh giật cục; theo dõi lực ép/độ chối và tốc độ xuyên.
  • Ghi nhật ký theo từng cọc: thời gian, lực, chiều sâu, hiện tượng bất thường.
  • Nối cọc (nếu có): căn đồng trục; hàn/nối đúng quy cách; nghiệm thu mối nối (Hold Point).

Step 5 — Kết thúc cọc & xử lý bất thường

  • Kết thúc khi đạt chiều sâu thiết kế hoặc tiêu chí kết thúc theo thiết kế (lực/độ chối/chiều sâu).
  • Nếu lực tăng bất thường, cọc nghiêng, nứt đầu cọc: dừng kiểm tra; không “cố ép cho xong”.

Step 6 — Cắt đầu cọc & nghiệm thu hệ cọc

  • Xác định cao độ cắt đầu cọc theo thiết kế đài/bản móng; tránh cắt phạm thép chủ.
  • Nghiệm thu: tim, cao độ, nhật ký, biên bản.

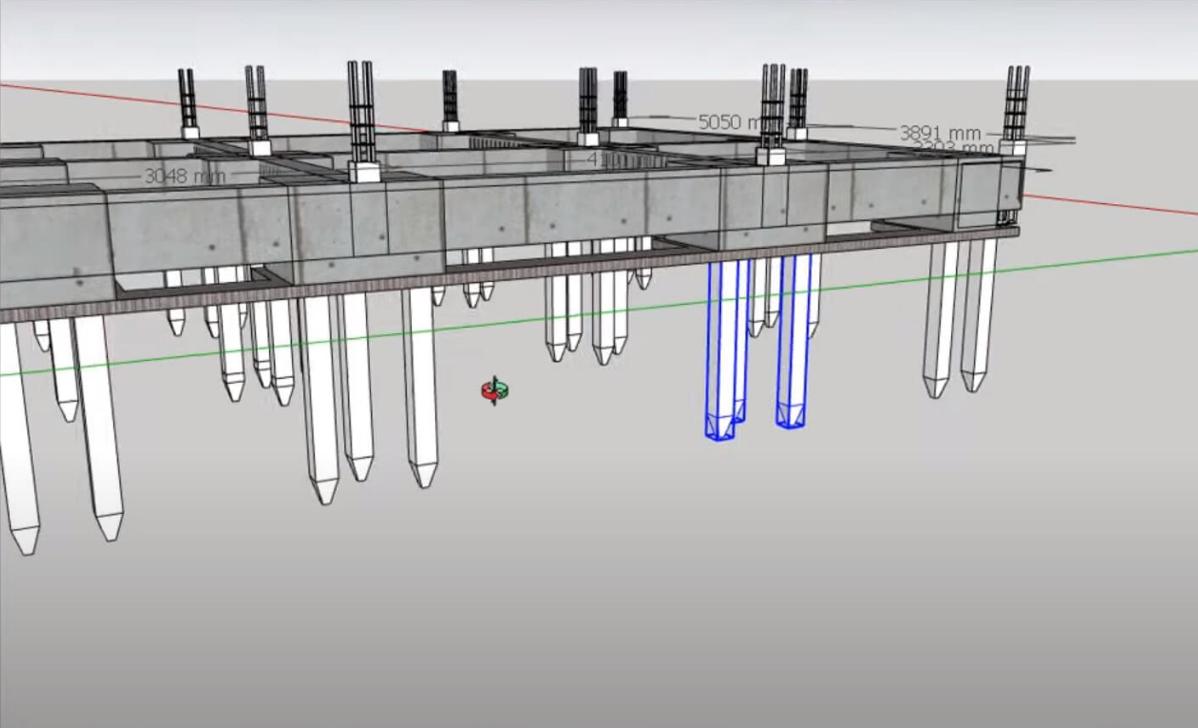

7.2) Thi công cọc khoan nhồi — Step by step

Step 0 — Chuẩn bị & kiểm soát chất lượng

  • Rà soát thiết kế: D cọc, chiều sâu, cao độ đầu cọc, lồng thép, mác bê tông, yêu cầu thí nghiệm.
  • Lập Method Statement + ITP + JSA/PTW.
  • Chuẩn bị thiết bị: máy khoan, casing, bể lắng, bơm dung dịch, Tremie, thiết bị đo sâu/độ nghiêng.

Step 1 — Định vị tim & lắp casing (Hold Point)

  • Nghiệm thu tim trước khi khoan.
  • Lắp casing ổn định miệng hố khoan; kiểm tra độ thẳng đứng.

Step 2 — Khoan tạo lỗ & quản lý dung dịch

  • Khoan theo lớp; theo dõi mẫu đất lên gầu.
  • Kiểm soát độ sâu/độ thẳng đứng; sai lệch phải xử lý ngay.
  • Duy trì mực dung dịch; kiểm tra chỉ tiêu dung dịch theo yêu cầu dự án.

Step 3 — Vệ sinh đáy & nghiệm thu kết thúc khoan (Hold Point)

  • Tuần hoàn/vét đáy để giảm bùn lắng; đảm bảo đáy sạch.
  • Kiểm tra đường kính, độ sâu, bùn đáy.

Step 4 — Hạ lồng thép

  • Kiểm tra lồng thép + con kê đảm bảo lớp bảo vệ.
  • Cẩu hạ từ từ; nếu kẹt phải dừng xử lý.

Step 5 — Tremie & đổ bê tông liên tục

  • Lắp Tremie kín; đầu ống luôn ngập trong bê tông.
  • Kiểm soát độ sụt, thời gian vận chuyển; lấy mẫu nén.
  • Đổ liên tục, theo dõi thể tích thực tế so với lý thuyết.
  • Rút casing (nếu có) đồng bộ cao độ bê tông.

Step 6 — Hoàn thiện đầu cọc & kiểm tra sau thi công

  • Đổ vượt đầu cọc để cắt bỏ phần lẫn bùn; cắt theo cao độ thiết kế.
  • Thực hiện thí nghiệm theo yêu cầu: PIT/CSL/PDA/nén tĩnh; hoàn công hồ sơ.

7.3) Thi công MÓNG/ĐÀI CỌC sau khi cọc đã nghiệm thu — Step by step

Điều kiện chuyển bước: chỉ thi công móng/đài cọc khi hệ cọc trong phạm vi móng đã nghiệm thu đầy đủ, cao độ đầu cọc xác nhận, sai lệch tim trong giới hạn, hồ sơ nhật ký & thí nghiệm đầy đủ.

Bước 1 — Chuẩn bị

  • Rà soát hồ sơ: địa chất, cao độ, cấu tạo đài/bản/dầm móng, giải pháp chống thấm.
  • Lập biện pháp: phân khu đổ bê tông, mạch ngừng (nếu có), thoát nước/hạ nước ngầm.
  • Thiết lập mốc: tim trục, cao độ chuẩn, quan trắc lún (nếu yêu cầu).

Bước 2 — Đào đất & kiểm soát hố móng

  • Đào theo lớp/bậc; kiểm soát sạt lở, taluy theo điều kiện đất.
  • Hạ nước ngầm (nếu cần): rãnh thu nước, bơm, giếng hạ nước theo thiết kế.
  • Tránh “đào quá sâu rồi bù lại”.

Bước 3 — Xử lý nền & lớp đệm

  • Đầm chặt nền; xử lý đất yếu theo thiết kế.
  • Thi công bê tông lót/lớp đệm tạo mặt phẳng cho thép & chống thấm.
  • Kiểm soát cao độ đáy móng ngay từ đầu.

Bước 4 — Chống thấm đáy (nếu có) & cấu tạo kỹ thuật

  • Thi công chống thấm theo chỉ dẫn; kiểm tra mối nối, lớp bảo vệ.
  • Xử lý vị trí xuyên móng: ống chờ, cổ ống, waterstop…
  • Rà soát mạch ngừng, khe co giãn (nếu có).

Bước 5 — Gia công, lắp dựng cốt thép

  • Gia công đúng bản vẽ; kiểm soát đường kính, khoảng cách, nối chồng/neo buộc.
  • Kiểm soát lớp bảo vệ; liên kết thép đài/bản với đầu cọc.
  • Nghiệm thu trước đổ: thép – cốp pha – vị trí chờ – vệ sinh bề mặt.

Bước 6 — Đổ bê tông móng

  • Đổ theo phân khu; ưu tiên liên tục để hạn chế mạch ngừng.
  • Kiểm soát độ sụt, thời gian vận chuyển; đầm rung đúng kỹ thuật.
  • Với khối lớn: phương án kiểm soát nhiệt, co ngót và nứt theo yêu cầu dự án.

Bước 7 — Bảo dưỡng & quan trắc

  • Bảo dưỡng giữ ẩm; tránh sốc nhiệt.
  • Theo dõi nứt sớm; xử lý kịp thời vị trí bất thường.
  • Quan trắc lún (nếu yêu cầu): ghi nhận dữ liệu.

8) Rủi ro thường gặp & cách phòng

Rủi ro Nguyên nhân Phòng/kiểm soát
Lệch tim / nghiêng cọc BTCT Định vị sai, khung dẫn kém, nền máy lún Nghiệm thu tim, kiểm tra nền máy, căn laser phương đứng
Gãy cọc / lỗi mối nối Ép/đóng sai, hàn nối sai quy cách ITP mối nối, nghiệm thu mối nối, nhật ký lực ép/độ chối
Sập thành khoan Dung dịch kém, mực dung dịch thấp Quản lý dung dịch, casing, theo dõi thể tích & hiện tượng
Phân tầng bê tông khoan nhồi Đổ gián đoạn, Tremie không ngập Đổ liên tục, kiểm tra Tremie, điều phối cấp bê tông
Nứt đài/bản móng Không kiểm soát nhiệt/co ngót, bảo dưỡng kém Phương án nhiệt–co ngót, bảo dưỡng, quan trắc nứt sớm

9) An toàn lao động

  • Khoanh vùng thi công, thiết lập vùng cấm cho máy cọc/cẩu; điều phối người ra/vào.
  • JSA & PTW cho công tác rủi ro cao: khoan sâu, cẩu lồng thép, làm việc gần đường điện.
  • Kiểm soát hố sâu: chống sập thành, lan can tạm, chiếu sáng, cứu nạn.
  • Kiểm soát nâng hạ: kiểm định cẩu, cáp, móc; người hướng dẫn cẩu; tín hiệu thống nhất.
  • PTW bắt buộc cho công tác rủi ro: hố sâu, nâng hạ, điện, không gian hạn chế (nếu có).
Thi công cọc khoan nhồi - hình minh hoạ
Minh hoạ: một số tình huống thi công cọc/đài cọc cần kiểm soát chặt chẽ.

10) Checklist chất lượng

  • Hồ sơ Khảo sát địa chất, bản vẽ, Method Statement, ITP, JSA/PTW.
  • Trắc đạc Tim trục, cao độ chuẩn, nghiệm thu tim cọc.
  • Vật liệu Hồ sơ cọc BTCT / thép / bê tông / dung dịch khoan.
  • Nhật ký Nhật ký từng cọc (lực ép/độ chối; khoan–dung dịch–Tremie).
  • Thí nghiệm PIT/CSL/PDA/nén tĩnh (theo dự án); mẫu nén bê tông.
  • Đài/Bản Bê tông lót, chống thấm (nếu có), nghiệm thu thép–cốp pha, bảo dưỡng.

11) Kết luận

Móng cọc là giải pháp hiệu quả cho công trình tải lớn hoặc nền yếu, nhưng đòi hỏi kiểm soát thi công kỷ luật. INDUSVINA đề cao việc làm đúng ngay từ đầu: đúng quy trình, đúng điểm kiểm soát, đúng hồ sơ nghiệm thu — để công trình bền vững và dự án tối ưu chi phí vòng đời.

12) FAQ — Câu hỏi thường gặp

1) Nhà xưởng có bắt buộc dùng móng cọc không?

Không bắt buộc. Phụ thuộc địa chất và tải trọng. Nền tốt vẫn có thể dùng móng nông để tối ưu chi phí.

2) Cọc khoan nhồi có “tốt hơn” cọc BTCT không?

Không có loại “tốt hơn tuyệt đối”. Cọc khoan nhồi phù hợp tải lớn/giảm rung, nhưng phụ thuộc QC thi công nhiều hơn.

3) Có thể bỏ qua thí nghiệm cọc để tiết kiệm chi phí không?

Không nên. Thí nghiệm là “bảo hiểm kỹ thuật” xác nhận chất lượng thực tế, đặc biệt với cọc khoan nhồi và tải lớn.

4) Khi nào được thi công đài cọc sau khi làm cọc?

Chỉ sau khi cọc trong phạm vi đài đã nghiệm thu đủ (tim, cao độ, nhật ký, thí nghiệm theo yêu cầu) và được chấp thuận chuyển bước.

Mục lục (12 mục chính)

1) Mục tiêu bài viết 2) Móng cọc là gì? 3) Vì sao phải dùng móng cọc? 4) Tiêu chuẩn & điều kiện áp dụng 4.1) Tiêu chuẩn tham khảo 4.2) Cảnh báo không được phép dùng 5) Bảng so sánh 4 loại móng 6) Tóm tắt quyết định (30 giây) 7) Biện pháp thi công móng cọc 7.1) Cọc BTCT (ép/đóng) — step by step 7.2) Cọc khoan nhồi — step by step 7.3) Thi công móng/đài cọc sau nghiệm thu — step by step 8) Rủi ro thường gặp & cách phòng 9) An toàn lao động 10) Checklist chất lượng 11) Kết luận 12) FAQ — Câu hỏi thường gặp

Kết bài & Lời cảm ơn

Cảm ơn bạn đã ghé thăm website INDUSVINA và dành thời gian đọc (hoặc nghe) bài viết về Móng cọc. Nếu thấy nội dung hữu ích, hãy chia sẻ cho đồng nghiệp, đối tác và đội ngũ thi công để cùng nhau giảm rủi ro, tăng chất lượng bền vững.

INDUSVINA luôn ưu tiên “làm đúng ngay từ đầu” — bởi Chất lượng là Đạo đức (Danh dự). Mọi góp ý của bạn là bài học quý giá để chúng tôi hoàn thiện hơn.

Yêu cầu báo giá — INDUSVINA sẵn sàng phục vụ dự án của bạn
Chuỗi bài móng xây dựng (gợi ý đọc tiếp):

Móng cọc - minh hoạ 7

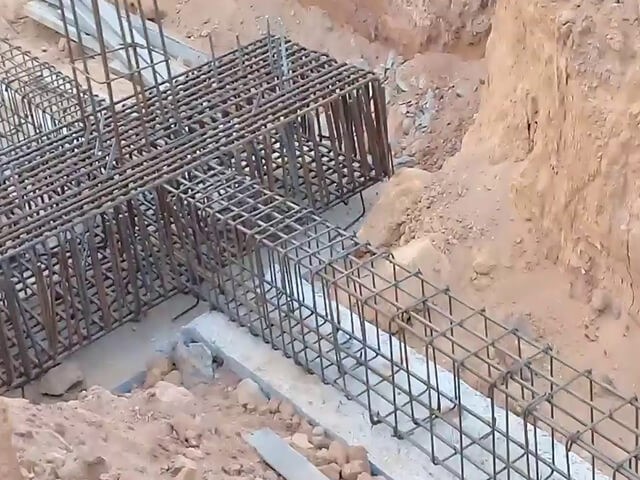

Móng cọc - minh hoạ 8
