灌注桩标准施工流程

没时间阅读?点击收听全文。
… 分钟 准备就绪
施工流程 • 10个清晰易懂的步骤

灌注桩标准施工流程:从定位到验收的10个步骤

只需几分钟,您即可掌握灌注桩施工的完整顺序,了解每个阶段必须完成的工作,并识别可能降低桩身完整性的常见错误。

了解这一内容在越南工程实践中的应用。

顺序正确——孔底干净——孔壁稳定——导管法连续灌注混凝土。
灌注桩施工流程 chuẩn gồm 10 bước

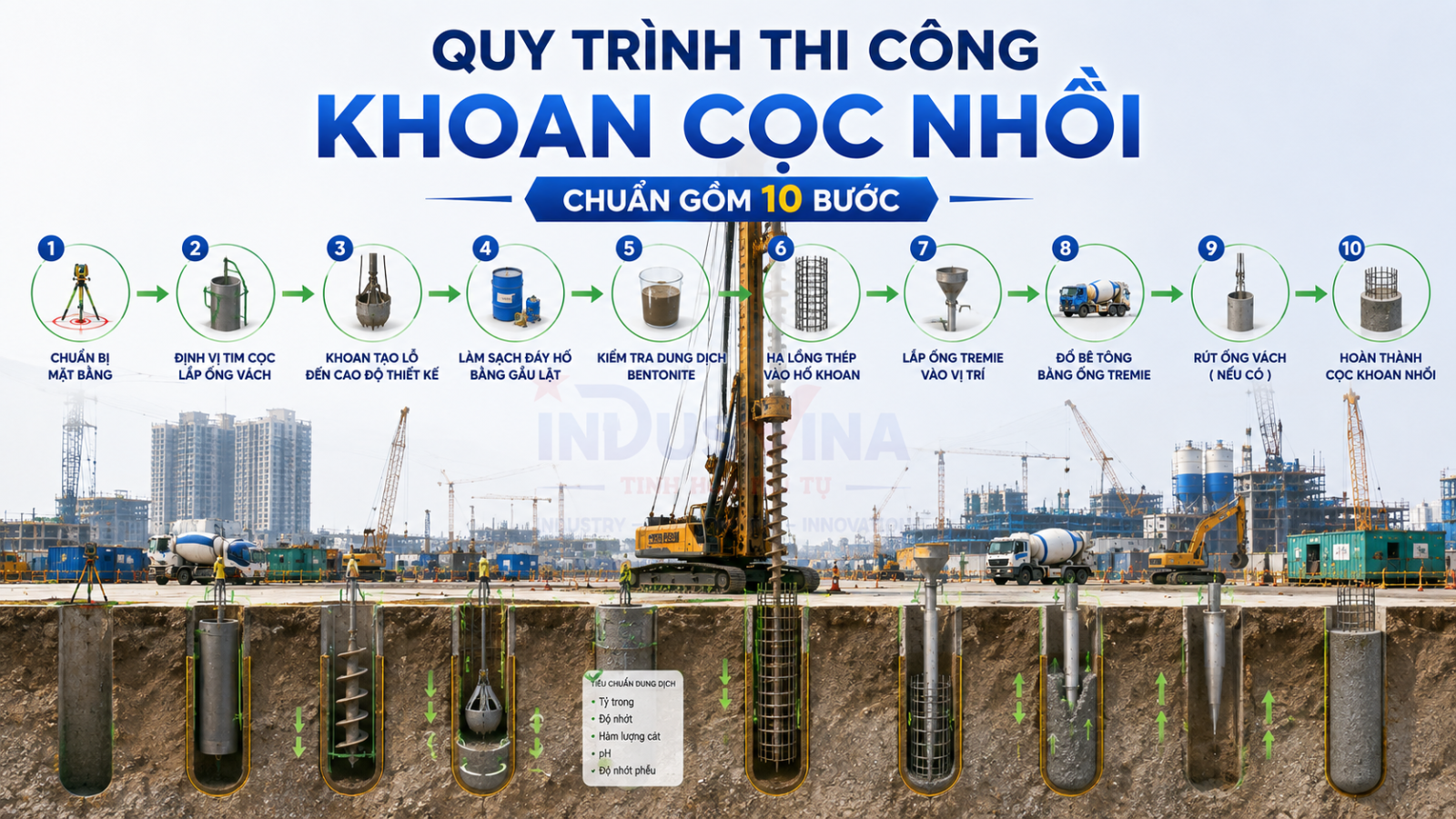

图1——灌注桩施工流程全景:从桩位定位到最终验收。

主要内容

1. 什么是灌注桩施工流程?

灌注桩施工流程 是一个连续作业过程,包括定位、稳定孔口与孔壁、成孔、清孔、下放钢筋笼、安装导管、灌注混凝土、检查与验收。

每个阶段都会直接影响桩位、垂直度、承载力和结构完整性。因此,施工必须组织成一个 统一协调的工作流程.

技术目标

  • 桩位、桩径和设计深度准确。
  • 孔壁稳定,孔底清洁。
  • 钢筋笼位置正确且无变形。
  • 混凝土连续灌注,不受泥浆或钻孔液污染。

三个关键控制点

  • 孔壁稳定 应贯穿整个施工过程。
  • 清孔 必须在灌注前完成。
  • 导管埋深 以及混凝土灌注的连续性。

2. 灌注桩施工十步时间线

1准备 2定位 3护筒 4钻孔 5清孔 6泥浆检测 7下放钢筋笼 8安装导管 9混凝土灌注 10验收
灌注桩施工十步时间线
图2——时间线可快速呈现10个施工阶段,有助于避免遗漏关键工作。
准备开工前检查
定位确认桩位与标高
钻孔取决于桩深与地层条件
钢筋笼—导管连续协调组织
混凝土—验收避免中断
灌注桩施工详细工作流程

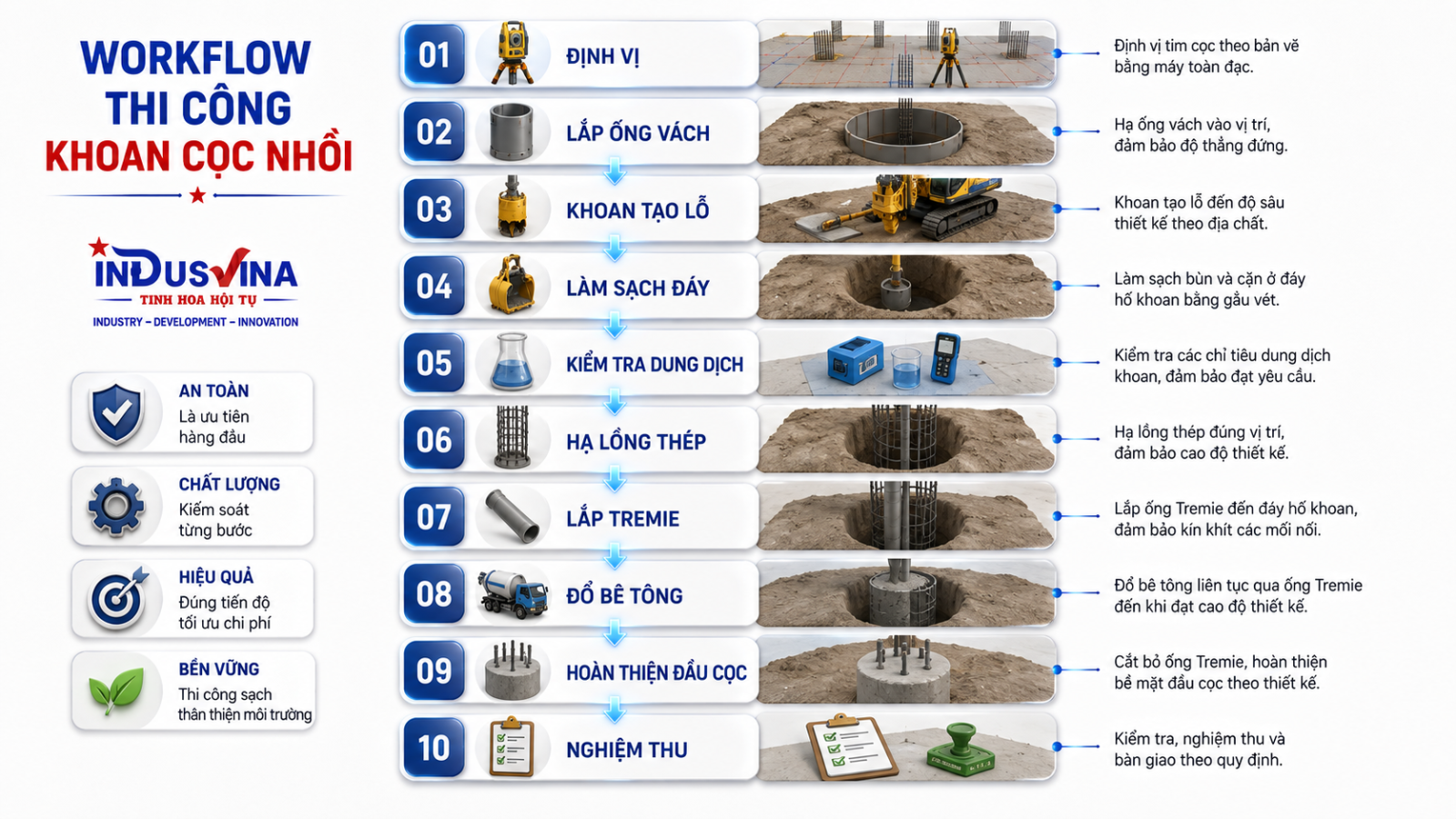

图3——详细工作流程展示了从定位到验收各阶段之间的衔接关系。
灌注桩十步信息图
图4——一张图展示灌注桩施工10个步骤,适用于班前会和新员工培训。

3. 灌注桩施工10个步骤详解

1

准备文件、场地和设备

检查图纸、技术规范、桩位、施工道路、钻机平台、供电供水系统,以及泥浆和弃土存放区域。

注意: 钻机平台必须足够稳定,防止作业过程中沉降或倾斜。

2

桩位定位

使用全站仪按图纸确定桩位和标高。测量控制点必须交叉复核、妥善保护,并在现场清晰标识。

常见错误: 控制点丢失、使用错误基准点,或设备移动后未重新复核。

3

安装护筒

护筒用于引导成孔、保护孔口并减少上部土层坍塌。深孔钻进前应检查其位置、标高和垂直度。

注意: 护筒倾斜可能导致整个桩身偏斜。

4

钻孔

按设计桩径和深度钻进,同时监测地层、泥浆液面、钻进速度、垂直度及异常情况。

常见错误: 泥浆流失、孔壁坍塌、钻斗卡住或遇到地下障碍物。

5

清理孔底

采用清孔斗、泥浆循环或其他经批准的方法清除沉渣。进入下一步前应复核孔深和孔底状态。

关键停检点: 孔底未清理合格前,不得进行混凝土灌注。

6

检测护壁泥浆

按项目要求检测泥浆比重、黏度、含砂率和液面。泥浆必须能够稳定孔壁,同时不得污染混凝土。

注意: 检测结果必须在检测当时记录。

7

制作并下放钢筋笼

检查钢筋笼直径、长度、主筋、箍筋、接头、垫块、吊点及设计要求的声测管。钢筋笼应缓慢下放、保持居中,严禁强行压入。

常见错误: 钢筋笼变形、碰撞孔壁、卡阻或灌注时上浮。

8

安装导管

导管必须清洁、密封、长度充足并安装至接近孔底。检查接头、料斗、隔水塞和应急方案。

注意: 整个灌注过程中,导管出口必须保持足够的混凝土埋深。

9

采用导管法灌注混凝土

混凝土应从孔底向上连续灌注并排出泥浆。应监控混凝土方量和标高、坍落度、运输车到场时间以及导管埋深。

严重错误: 将导管口拔出混凝土面,或灌注长时间中断。

10

桩头处理与验收

按批准的施工方法拔出护筒,保护桩头,凿除薄弱混凝土,并在验收前完成规定的检测。

应达到的结果: 桩位正确、深度满足要求、混凝土连续完整、质量记录清晰。

灌注桩完整施工流程剖面图
图5——纵向剖面展示了从成孔到形成完整混凝土桩的全过程。
灌注桩各施工阶段参考工期
图6——各阶段时间仅供参考,实际进度取决于地层、桩深、设备能力和混凝土供应条件。

4. 钻孔前与混凝土灌注前检查表

钻孔开始前

图纸与桩位
测量控制点与标高
钻机平台
护筒
护壁泥浆
测量及救援设备
人员与个人防护装备
弃土与泥浆存放区

导管灌注前

孔深达到要求
孔底清理合格
泥浆指标合格
钢筋笼位置正确
导管密封且长度充足
混凝土与坍落度合格
混凝土运输连续
备用设备就绪
灌注桩钻孔前检查表
图7——钻孔前检查表用于确认所有开工条件,并从源头减少错误。
导管灌注前检查表
图8——灌注前应同时确认孔底、泥浆、钢筋笼、导管系统、混凝土性能以及连续供应条件。

5. 灌注桩施工中常见的10类错误

1. 桩位偏差: 定位错误、护筒倾斜或钻机平台沉降。
2. 孔壁坍塌: 泥浆指标不合格或液面不稳定。
3. 泥浆流失: 高渗透地层、空洞或溶洞。
4. 钻斗卡阻: 障碍物、复杂地层或操作不当。
5. 清孔不彻底: 混凝土灌注前孔底沉渣过多。
6. 钢筋笼卡阻: 钢筋笼变形、孔位偏斜或局部坍塌。
7. 导管上浮或脱节: 导管升降控制不当。
8. 导管堵塞: 混凝土性能不合适、导管不洁或接头缺陷。
9. 混凝土离析: 灌注中断或导管埋深不足。
10. 桩身缺陷: 孔底不洁、孔壁坍塌和灌注不当等因素共同造成。
灌注桩施工常见的10类错误
图9——尽早识别这10类常见错误,可帮助现场团队主动预防,而不是在成桩后再处理缺陷。

6. 质量控制、ITP、停检点与资料:必要概述

本文重点介绍 10步施工流程。为保持文章主题集中,质量控制、ITP、停检点、允许偏差、验收表格和检测记录仅作概括性介绍。

关键确认点

  • 桩位、标高和护筒。
  • 孔深、孔底状态和泥浆。
  • 钢筋笼和导管。
  • 混凝土、坍落度和灌注记录。
  • 施工后检测与验收。

最低资料要求

  • 定位记录和钻孔日志。
  • 泥浆和孔底检查结果。
  • 钢筋笼验收记录。
  • 混凝土送货单、坍落度试验和试件记录。
  • 按要求提供PIT、CSL或静载试验结果。

7. 结论

高质量灌注桩并非依靠某一个单独操作实现,而是取决于正确的施工顺序、每个转换节点前的条件确认,以及测量、钻孔、钢筋、混凝土和现场监督团队之间的持续协同。

请牢记: 桩位准确——孔壁稳定——孔底清洁——导管始终保持埋深——混凝土连续灌注——资料及时记录。
从一开始就正确执行灌注桩施工流程

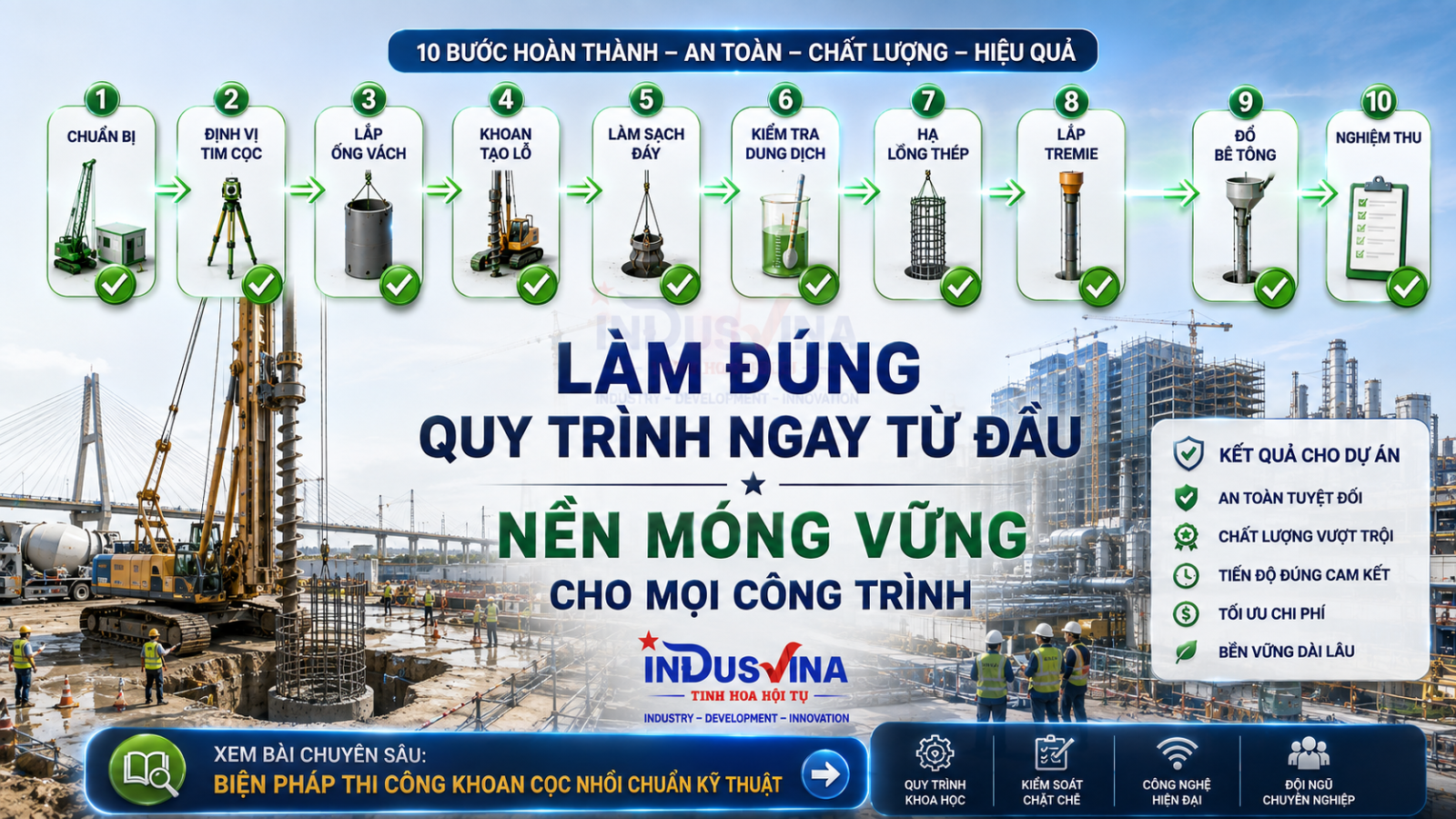

图10——从一开始就正确执行施工流程,是保障桩基质量、工期和项目成本最有效的方法。

FAQ——灌注桩施工流程常见问题

灌注桩施工流程包含多少个步骤?

可归纳为10个主要步骤:准备、定位、安装护筒、钻孔成孔、清孔、泥浆检测、下放钢筋笼、安装导管、灌注混凝土和验收。

哪个步骤最重要?

不能孤立看待某一个步骤。影响最大的三个控制点是孔壁稳定、孔底清理以及按技术要求连续进行导管法混凝土灌注。

什么时候可以下放钢筋笼?

只有在孔深达到要求、孔壁稳定、孔底清理合格且泥浆指标满足技术要求后,方可下放钢筋笼。

为什么导管必须始终埋入混凝土中?

为了防止新拌混凝土直接接触泥浆或地下水,并减少离析、空洞和桩身不连续缺陷。

施工一根灌注桩需要多长时间?

工期取决于桩径、桩深、地层、设备效率、现场条件和混凝土供应。本文时间线仅用于说明施工顺序,不能替代项目专项进度计划。

灌注桩通常采用哪些检测方法?

根据设计和项目要求,可采用PIT、CSL、静载试验、PDA或其他适用方法。

灌注桩施工是否需要ITP和停检点?

项目通常需要制定检验计划,并在进入下一阶段前设置确认点。具体范围应以合同文件、技术规范以及业主或监理单位的要求为准。

哪篇文章提供更深入的施工方法?

请阅读INDUSVINA的《灌注桩标准施工方法》文章,进一步了解质量控制、风险、ITP、停检点、检测和验收资料。

联系INDUSVINA

INDUSVINA欢迎与客户及合作伙伴就建筑施工、MEP、MRO维护、技术供应和项目合作进行交流。

热线 / Zalo0979 823 639
地区越南胡志明市
相关新闻
具备工厂建筑隔热方面的经验
具备工厂建筑隔热方面的经验
了解如何通过热源调查、工业通风、屋面隔热、湿帘、HVLS大风扇和HVAC系统,为工业厂房提供高效、节能、可持续的降温解决方案。
_xemchitiet
预应力钢绞线
预应力钢绞线
预应力钢绞线 - INDUSVINA提供清晰、实用的知识中心信息,服务越南及国际市场的客户、合作伙伴与专业人士。
_xemchitiet
将生产链与世界连接起来
将生产链与世界连接起来
将生产链与世界连接起来 - INDUSVINA提供清晰、实用的出口贸易信息,服务越南及国际市场的客户、合作伙伴与专业人士。
_xemchitiet
MRO 维护服务
MRO 维护服务
工厂 MRO 维护服务 - INDUSVINA提供清晰、实用的服务信息,服务越南及国际市场的客户、合作伙伴与专业人士。
_xemchitiet
钻孔灌注桩标准施工方案
钻孔灌注桩标准施工方案
钻孔灌注桩标准施工指南:涵盖十步施工流程、膨润土、聚合物、导管灌注、QA/QC、安全管理、桩基检测与验收资料。
_xemchitiet
建筑项目文化
建筑项目文化
了解纪律、责任与协同如何贯穿文件、人员、材料、设备及施工流程,帮助项目实现更高质量、更安全、更高效和可持续的发展。
_xemchitiet
从战略合作走向人的价值
从战略合作走向人的价值
战略合作只有真正落实到贸易、就业、知识和人民生活时,才能体现真正价值。INDUSVINA 对国际合作与人类发展的深入思考。
_xemchitiet
越南战略合作伙伴
越南战略合作伙伴
INDUSVINA帮助国际企业在越南寻找合适合作伙伴、筛选供应商、控制风险,并建立可靠、可持续的长期供应链。
