Quy trình quản lý dự án xây dựng

INDUSVINA | KIẾN THỨC XÂY DỰNG & HẠ TẦNG

Quy trình quản lý dự án xây dựng & hạ tầng từ lập kế hoạch đến bàn giao

Một dự án xây dựng, hạ tầng, MEP hoặc cải tạo – bảo trì chỉ thực sự thành công khi phạm vi được xác định rõ, hồ sơ kỹ thuật được kiểm soát, vật liệu được phê duyệt, công việc được nghiệm thu đúng điểm dừng, hệ thống được chạy thử và hồ sơ hoàn công phản ánh đúng thực tế.

Bài viết trình bày quy trình quản lý dự án theo cách có hệ thống, kết nối giữa Planning – Shopdrawing – Method Statement – Material Approval – ITP – Hold Point – QA/QC – Inspection – As-built – Handover – Warranty. Nội dung mang tính tham khảo chuyên môn; khi áp dụng phải căn cứ hồ sơ hợp đồng, thiết kế được duyệt, điều kiện thực tế và văn bản pháp luật còn hiệu lực tại thời điểm triển khai.

Tuân thủ pháp luật là nền móng bắt buộc; quản trị tốt là khả năng biến yêu cầu pháp lý và kỹ thuật thành một hệ thống làm việc rõ ràng, an toàn, linh hoạt và có thể kiểm chứng.
Quy trình quản lý dự án xây dựng và hạ tầng từ lập kế hoạch đến bàn giao
Quản lý dự án xây dựng cần kết nối kế hoạch, kỹ thuật, thi công, QA/QC, nghiệm thu, vận hành và bảo trì.

1. Quản lý dự án xây dựng & hạ tầng là gì?

Quản lý dự án xây dựng là quá trình tổ chức con người, hồ sơ, tài chính, vật tư, thiết bị, tiến độ, chất lượng, an toàn và các bên liên quan nhằm đưa một nhu cầu đầu tư thành công trình có thể vận hành. Với dự án hạ tầng và MEP, quản lý dự án còn phải kiểm soát giao diện giữa nhiều bộ môn như kiến trúc, kết cấu, điện, HVAC, cấp thoát nước, PCCC, điều khiển, giao thông, nền móng và vận hành thiết bị.

Nhóm mục tiêu bắt buộc

  • Đúng phạm vi và công năng.
  • Đúng thiết kế, tiêu chuẩn và quy chuẩn áp dụng.
  • Đúng tiến độ và ngân sách đã phê duyệt.
  • An toàn cho con người, công trình và môi trường.
  • Đủ hồ sơ để nghiệm thu, vận hành và bảo trì.

Nguyên tắc quản trị

  • Mọi quyết định quan trọng phải có căn cứ và người chịu trách nhiệm.
  • Không thi công khi đầu vào chưa đủ hoặc chưa được phê duyệt.
  • Không che giấu sai lệch bằng lớp hoàn thiện.
  • Không đánh đổi an toàn lấy tiến độ.
  • Không áp dụng tiêu chuẩn máy móc ngoài phạm vi hoặc sai bối cảnh.

2. Khung pháp lý và nguyên tắc áp dụng

Dự án tại Việt Nam phải được quản lý trong hệ thống pháp luật về đầu tư xây dựng, chất lượng công trình, an toàn vệ sinh lao động, phòng cháy chữa cháy, môi trường, điện lực, thiết bị có yêu cầu nghiêm ngặt và các quy định chuyên ngành liên quan.

Nhóm văn bảnPhạm vi tham chiếuỨng dụng trong dự ánLưu ý quản lý
Luật Xây dựng 2014, được sửa đổi và bổ sung năm 2020Quản lý hoạt động đầu tư xây dựng, năng lực chủ thể, giấy phép, nghiệm thu, bàn giaoXác định trách nhiệm chủ đầu tư, tư vấn, nhà thầu; điều kiện khởi công; quản lý chất lượngPhải đối chiếu loại, cấp công trình và hình thức đầu tư cụ thể
Nghị định 15/2021/NĐ-CP và văn bản sửa đổi, bổ sung còn hiệu lựcQuản lý dự án đầu tư xây dựng và điều kiện năng lựcQuản lý dự án, thẩm định, chứng chỉ năng lực, chứng chỉ hành nghềKiểm tra phiên bản hiệu lực tại thời điểm nộp hồ sơ hoặc ký hợp đồng
Nghị định 06/2021/NĐ-CP và văn bản sửa đổi, bổ sung còn hiệu lựcQuản lý chất lượng, thi công xây dựng và bảo trì công trìnhKiểm soát vật liệu, nghiệm thu công việc, giai đoạn, hoàn thành, sự cố và bảo trìĐây là nền tảng cho ITP, nhật ký, biên bản và hồ sơ hoàn thành
Nghị định 10/2021/NĐ-CP và văn bản liên quanQuản lý chi phí đầu tư xây dựngTổng mức đầu tư, dự toán, giá gói thầu, điều chỉnh và quyết toánThay đổi phạm vi phải đi kèm hồ sơ và phê duyệt chi phí
Luật An toàn, vệ sinh lao động 2015Quyền, nghĩa vụ, huấn luyện, kiểm định và phòng ngừa rủi roĐánh giá nguy cơ, huấn luyện, PPE, thiết bị nghiêm ngặt, điều tra sự cốKhông cho phép người chưa đủ điều kiện thực hiện công việc đặc thù
QCVN 18:2021/BXDAn toàn trong thi công xây dựngGiàn giáo, làm việc trên cao, đào đất, nâng hạ, điện tạm, máy thi công, tổ chức mặt bằngBiện pháp thi công và kế hoạch an toàn phải phản ánh điều kiện thực tế
QCVN 06:2022/BXD và Sửa đổi 1:2023An toàn cháy cho nhà và công trìnhGiải pháp thoát nạn, ngăn cháy, cấp nước chữa cháy, hệ thống kỹ thuậtPhải phối hợp thiết kế, thẩm duyệt và nghiệm thu PCCC theo quy định hiện hành
Luật Phòng cháy, chữa cháy và cứu nạn, cứu hộ 2024Quản lý PCCC và cứu nạn cứu hộTrách nhiệm tổ chức, điều kiện an toàn, thiết bị và nghiệm thuÁp dụng theo phạm vi, lộ trình hiệu lực và văn bản hướng dẫn
TCVN, QCVN, tiêu chuẩn nước ngoài được chấp thuậnYêu cầu kỹ thuật cho thiết kế, vật liệu, thi công, thử nghiệmLập specification, ITP, checklist và tiêu chí nghiệm thuKhông trộn nhiều hệ tiêu chuẩn nếu chưa xác định nguyên tắc ưu tiên

Lưu ý: Danh mục trên là khung tham chiếu. Trước khi phát hành hồ sơ chính thức cần kiểm tra văn bản mới, văn bản sửa đổi, quy định địa phương và yêu cầu của cơ quan chuyên ngành tại thời điểm thực hiện.

3. Vai trò và trách nhiệm của các bên

Một dự án không thể quản lý tốt nếu trách nhiệm bị chồng chéo hoặc mọi quyết định đều truyền miệng. Ngay từ đầu cần có sơ đồ tổ chức, ma trận RACI, danh sách người được ủy quyền ký và luồng phê duyệt hồ sơ.

Chủ đầu tư

Quyết định mục tiêu, phạm vi, ngân sách, lựa chọn nhà thầu; tổ chức quản lý chất lượng, nghiệm thu và bàn giao theo quy định.

Tư vấn thiết kế

Chịu trách nhiệm về giải pháp thiết kế, phối hợp kỹ thuật, giải đáp thiết kế và xử lý thay đổi thuộc phạm vi chuyên môn.

Tư vấn giám sát

Kiểm tra điều kiện thi công, vật liệu, biện pháp, chất lượng, khối lượng, an toàn và hồ sơ nghiệm thu.

Nhà thầu

Tổ chức nhân lực, thiết bị, vật tư, shopdrawing, biện pháp, ITP, thi công, tự kiểm tra và lập hồ sơ hoàn thành.

QA/QC

Thiết lập kế hoạch chất lượng, kiểm soát đầu vào, theo dõi điểm kiểm tra, NCR, hành động khắc phục và truy xuất hồ sơ.

HSE & vận hành

Kiểm soát an toàn – môi trường và tham gia từ sớm để bảo đảm công trình có thể vận hành, bảo trì, cô lập năng lượng và xử lý sự cố.

Vai trò các bên trong quản lý dự án xây dựng và hạ tầng
Phân định rõ vai trò giúp rút ngắn thời gian phê duyệt, hạn chế bỏ sót và ngăn xung đột trách nhiệm.

4. Tổng quan vòng đời dự án

Quy trình quản lý không phải chuỗi công việc đóng cứng. Một số bước có thể chạy song song, nhưng các điểm kiểm soát bắt buộc không được bỏ qua.

1. Planning
2. Survey
3. Design Review
4. Shopdrawing
5. Method Statement
6. Material Approval
7. ITP & Hold Point
8. Construction
9. QA/QC & Inspection
10. Testing
11. As-built & Handover
12. Warranty & MRO
Vòng đời quản lý dự án xây dựng và hạ tầng
Vòng đời dự án từ lập kế hoạch, khảo sát, thiết kế đến thi công, nghiệm thu, bàn giao và bảo hành.

5. Giai đoạn 1 – Lập kế hoạch dự án

Lập kế hoạch là bước chuyển nhu cầu đầu tư thành phạm vi có thể kiểm soát. Kế hoạch không chỉ gồm tiến độ mà phải đồng thời quản lý phạm vi, chi phí, chất lượng, nguồn lực, hồ sơ, rủi ro, an toàn, giao diện và truyền thông.

Đầu vào tối thiểu

  • Mục tiêu đầu tư và tiêu chí vận hành.
  • Ranh giới phạm vi và các hạng mục loại trừ.
  • Dữ liệu khảo sát, hiện trạng và điều kiện đấu nối.
  • Ngân sách, mốc tiến độ và yêu cầu pháp lý.
  • Yêu cầu về chất lượng, an toàn, môi trường và bảo trì.

Sản phẩm đầu ra

  • Project Execution Plan.
  • WBS, master schedule và kế hoạch huy động.
  • Ma trận rủi ro và kế hoạch ứng phó.
  • Ma trận hồ sơ – phê duyệt – trách nhiệm.
  • Kế hoạch chất lượng, HSE và truyền thông.
Không nên bắt đầu bằng tiến độ quá chi tiết khi phạm vi chưa ổn định. Trước hết phải khóa các mốc quyết định, điểm bàn giao giữa bộ môn và điều kiện khởi công; sau đó mới phát triển tiến độ cấp chi tiết.

6. Giai đoạn 2 – Shopdrawing và phối hợp kỹ thuật

Shopdrawing chuyển ý tưởng thiết kế thành thông tin đủ để thi công: kích thước, cao độ, vị trí lắp đặt, chi tiết liên kết, khe hở bảo trì, trình tự lắp dựng và giao diện giữa các bộ môn. Bản vẽ shopdrawing không được tự ý thay đổi nguyên lý thiết kế hoặc giảm yêu cầu an toàn.

Kiểm tra trước khi trình

  • Đúng bản vẽ thiết kế và specification.
  • Đã phối hợp kiến trúc, kết cấu, MEP và thiết bị.
  • Không xung đột không gian hoặc tuyến kỹ thuật.
  • Đủ không gian vận hành, tháo lắp và bảo trì.
  • Có revision, trạng thái và người kiểm tra.

Quản lý thay đổi

  • RFI khi hồ sơ chưa rõ hoặc mâu thuẫn.
  • Technical query cho vấn đề kỹ thuật cụ thể.
  • Design change khi thay đổi nguyên lý hoặc thông số.
  • Field change chỉ thực hiện sau khi được chấp thuận.
  • Cập nhật đồng bộ bản vẽ, BOQ, tiến độ và as-built.

7. Giai đoạn 3 – Method Statement: biện pháp thi công

Method Statement phải mô tả cách triển khai an toàn và kiểm soát được, không phải tài liệu sao chép chung cho mọi dự án.

Nội dungYêu cầu tối thiểuCâu hỏi kiểm soát
Phạm viHạng mục, vị trí, giới hạn công việcCó trùng hoặc bỏ sót giao diện với nhà thầu khác không?
Tài liệu viện dẫnBản vẽ, tiêu chuẩn, specification, ITPĐúng revision đã được phê duyệt chưa?
Nguồn lựcNhân lực, thiết bị, dụng cụ, chứng chỉNgười vận hành và thiết bị có đủ điều kiện không?
Trình tựCác bước chuẩn bị, thi công, kiểm tra, hoàn trảCó thể kiểm soát chất lượng và truy xuất không?
An toànJSA/RA, permit to work, LOTO, PPE, cứu hộRủi ro nghiêm trọng đã có biện pháp ngăn ngừa chưa?
Môi trườngBụi, ồn, nước thải, chất thải, hóa chấtCó phương án thu gom và ứng phó sự cố không?
Kiểm traChecklist, Hold/Witness Point, tiêu chí chấp nhậnAi kiểm tra, khi nào dừng và hồ sơ nào được lập?

8. Giai đoạn 4 – Material Approval và kiểm soát vật liệu

Vật liệu đúng không chỉ là đúng tên thương mại. Cần kiểm soát đồng thời nguồn gốc, thông số, chứng chỉ, mẫu, khả năng tương thích, điều kiện bảo quản và kết quả thí nghiệm.

Hồ sơ trình duyệt

  • Material Submittal/Material Approval Request.
  • Catalogue và datasheet.
  • Chứng nhận xuất xưởng, CO/CQ khi hợp đồng yêu cầu.
  • Kết quả thử nghiệm hoặc chứng nhận phù hợp.
  • Mẫu vật liệu, màu, mock-up nếu cần.
  • Bảng đối chiếu specification.

Kiểm tra khi nhập công trường

  • Đúng mã, chủng loại, kích thước và số lượng.
  • Không hư hỏng, biến dạng, quá hạn.
  • Đủ nhãn, batch/lot và khả năng truy xuất.
  • Điều kiện lưu kho phù hợp.
  • Chỉ sử dụng sau khi đạt MIR và kiểm tra đầu vào.

9. Giai đoạn 5 – ITP, Hold Point và Witness Point

Inspection & Test Plan (ITP) là bản đồ kiểm soát chất lượng của từng hạng mục, xác định công việc nào phải kiểm tra, tiêu chí nào được áp dụng, ai tham gia và hồ sơ nào cần lưu.

Ký hiệuÝ nghĩaNguyên tắc thực hiệnVí dụ
H – Hold PointĐiểm dừng bắt buộcKhông được chuyển bước khi chưa có chấp thuận theo ITPNghiệm thu cốt thép trước khi đổ bê tông; thử áp trước khi che kín
W – Witness PointĐiểm mời chứng kiếnThông báo đúng thời hạn; xử lý theo quy định nếu bên được mời không tham dựThử tải, thử kín, kiểm tra cân bằng hệ thống
R – ReviewKiểm tra hồ sơHồ sơ phải được xem xét trước hoặc sau công việc theo ITPChứng chỉ vật liệu, biên bản thí nghiệm
S – SurveillanceGiám sát ngẫu nhiên/liên tụcQA/QC hoặc tư vấn kiểm tra tại hiện trườngHàn, lắp đặt, bảo dưỡng bê tông

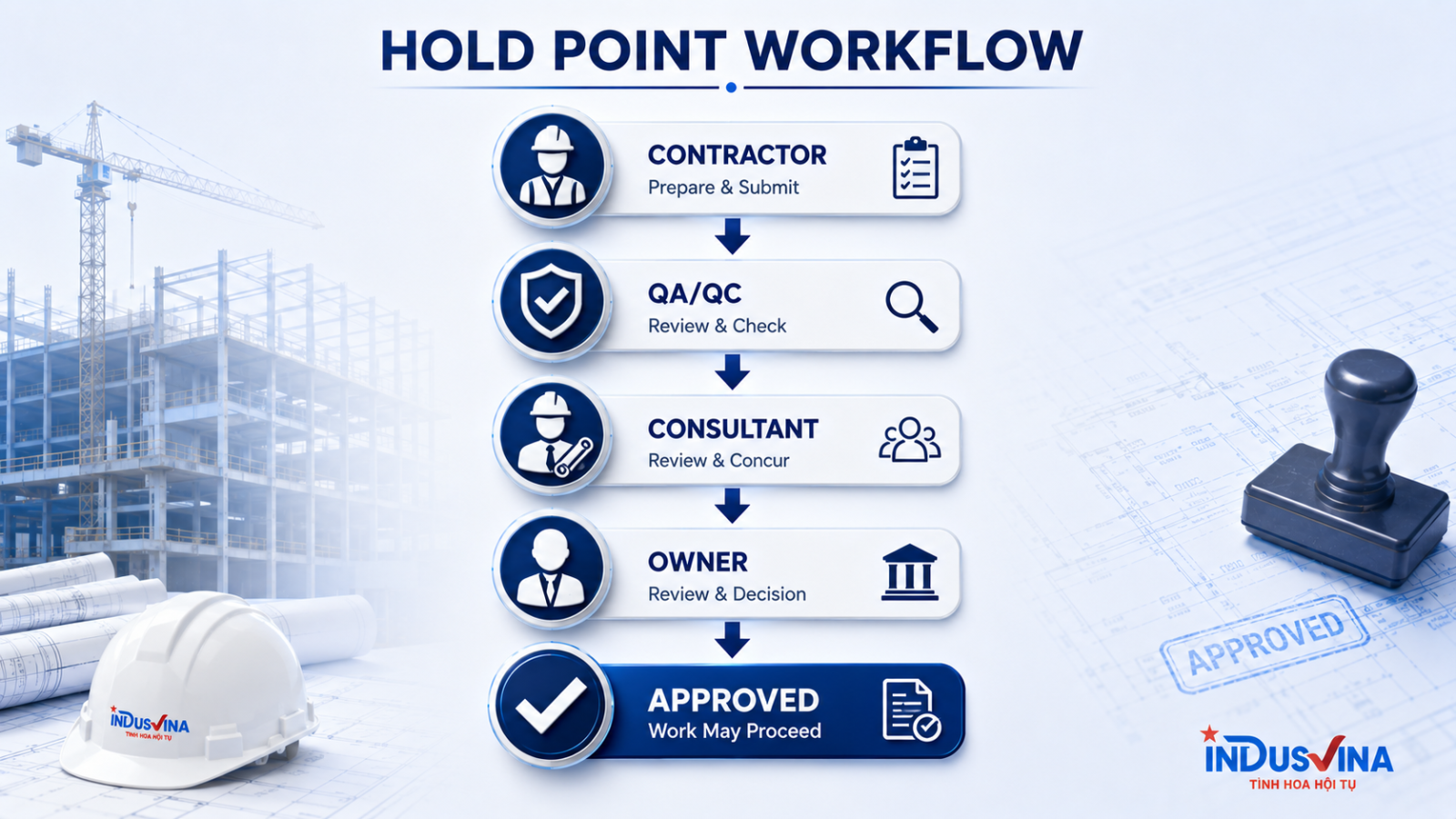

Quy trình Hold Point trong quản lý chất lượng công trình
Hold Point tạo ranh giới kiểm soát rõ ràng trước khi công việc bị che khuất hoặc chuyển sang giai đoạn tiếp theo.
Hold Point không phải công cụ gây khó dễ. Nó là cơ chế ngăn lỗi nhỏ trở thành lỗi ẩn, lỗi hệ thống hoặc chi phí sửa chữa lớn.

10. Giai đoạn 6 – QA/QC trong thi công

QA thiết lập hệ thống phòng ngừa sai lỗi; QC kiểm tra sản phẩm và quá trình thực tế. Hai hoạt động phải đi cùng nhau.

Quality Assurance

  • Kế hoạch chất lượng dự án.
  • Quy trình kiểm soát tài liệu.
  • Phê duyệt nhà cung cấp và vật liệu.
  • Đào tạo, đánh giá nội bộ và quản lý thay đổi.
  • Phân tích nguyên nhân và cải tiến.

Quality Control

  • Kiểm tra đầu vào.
  • Kiểm tra trong quá trình.
  • Đo đạc, thí nghiệm và thử nghiệm.
  • Nghiệm thu công việc, giai đoạn và hoàn thành.
  • Punch list, NCR và xác nhận đóng lỗi.

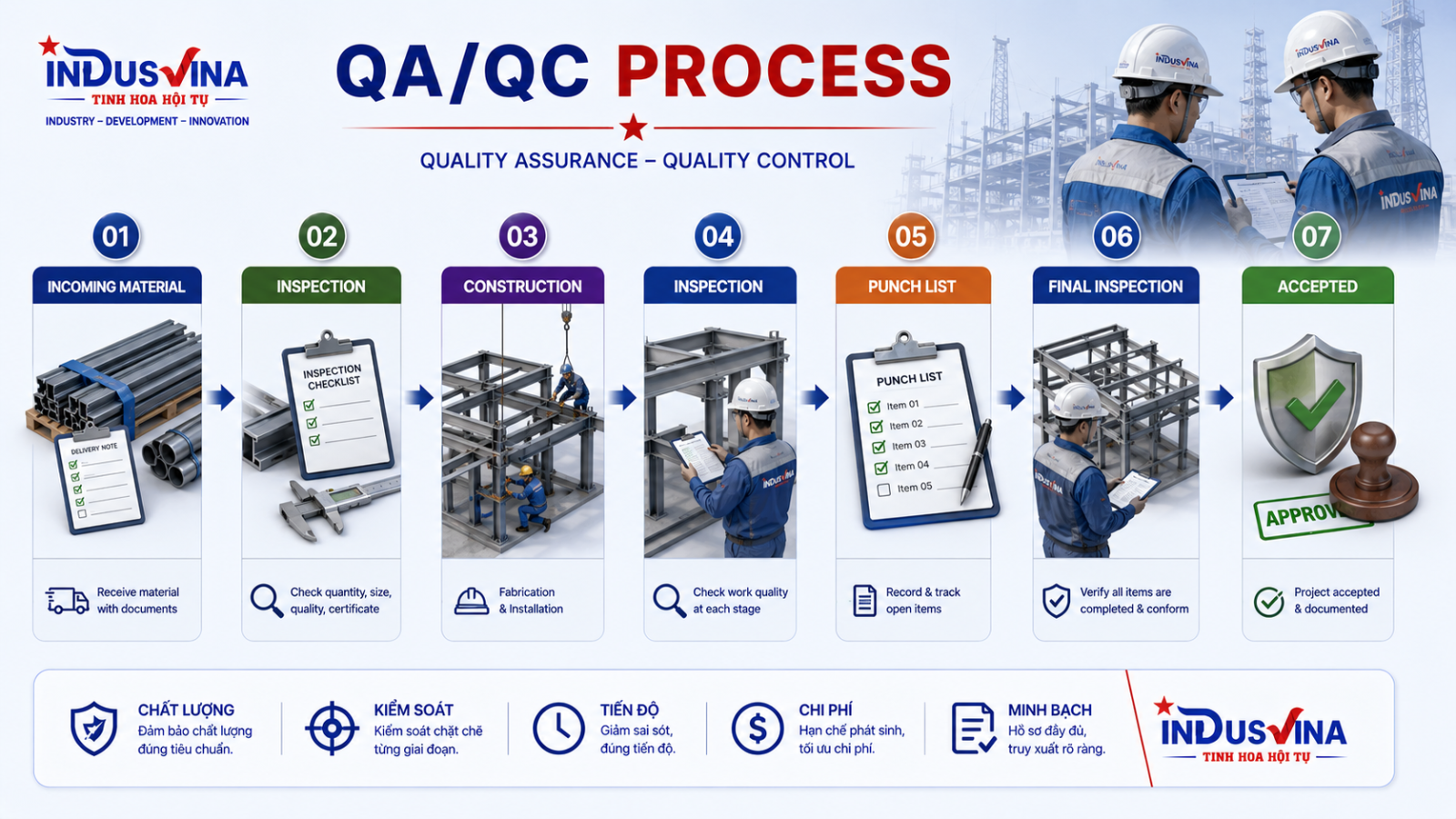

Quy trình QA QC dự án xây dựng và hạ tầng
QA/QC phải theo suốt từ vật liệu đầu vào, thi công, kiểm tra đến nghiệm thu cuối cùng.

11. Giai đoạn 7 – Inspection, nghiệm thu và quản lý sai lệch

Nghiệm thu không chỉ là ký biên bản. Trước khi mời nghiệm thu, nhà thầu phải tự kiểm tra và bảo đảm đầy đủ điều kiện.

Điều kiện mời nghiệm thu

  • Công việc hoàn thành theo bản vẽ được duyệt.
  • Vật liệu đã được phê duyệt và kiểm tra đầu vào.
  • Đủ kết quả đo, thử nghiệm và checklist.
  • Không còn lỗi ảnh hưởng an toàn hoặc bước tiếp theo.
  • Khu vực sạch, tiếp cận được và an toàn để kiểm tra.

Xử lý không phù hợp

  • Lập NCR hoặc biên bản sai lệch.
  • Cô lập phạm vi bị ảnh hưởng nếu cần.
  • Phân tích nguyên nhân gốc.
  • Đề xuất sửa chữa, làm lại hoặc chấp thuận có điều kiện.
  • Kiểm tra lại và đóng NCR bằng bằng chứng.

12. Giai đoạn 8 – Testing, Commissioning và chứng chỉ vận hành

Đối với hệ thống MEP, thiết bị công nghiệp và hạ tầng kỹ thuật, hoàn thành lắp đặt chưa đồng nghĩa sẵn sàng vận hành. Phải có kế hoạch thử nghiệm từ đơn động đến liên động, từ không tải đến có tải theo điều kiện được phê duyệt.

Cấp kiểm traNội dungHồ sơ đầu ra
Pre-commissioningKiểm tra lắp đặt, vệ sinh, flushing, pressure test, insulation test, alignmentChecklist, test record, calibration certificate
Functional testKiểm tra chức năng từng thiết bị và hệ thốngBiên bản chạy thử, thông số vận hành
Integrated testKiểm tra liên động BMS, SCADA, PCCC, điện dự phòng, alarm và interlockTest script, cause & effect record
Performance testKiểm tra công suất, hiệu suất, lưu lượng, nhiệt độ, độ rung, tảiPerformance report và tiêu chí đạt
Training & certificationĐào tạo vận hành, bàn giao người có thẩm quyền/chứng chỉ phù hợpBiên bản đào tạo, danh sách, chứng chỉ và O&M manual

13. Giai đoạn 9 – As-built Drawing và hồ sơ hoàn thành

As-built Drawing phải phản ánh đúng những gì đã được xây dựng và lắp đặt, bao gồm thay đổi được chấp thuận, cao độ, tọa độ, tuyến ngầm, vị trí van – tủ – điểm đấu nối và thông tin cần cho vận hành.

Quy trình hồ sơ kỹ thuật xây dựng từ thiết kế đến hoàn công
Hồ sơ kỹ thuật cần được kiểm soát xuyên suốt từ thiết kế, shopdrawing, biện pháp, vật liệu, ITP đến as-built.

Bộ hồ sơ bàn giao điển hình

  • As-built drawings.
  • Biên bản nghiệm thu và kết quả thử nghiệm.
  • CO/CQ, chứng chỉ và hồ sơ vật liệu.
  • O&M manuals.
  • Danh mục thiết bị, serial, phụ tùng và vật tư dự phòng.
  • Biên bản đào tạo, giấy phép và chứng nhận liên quan.

Nguyên tắc quản lý

  • Mỗi tài liệu có mã, revision và trạng thái.
  • Không dùng bản vẽ superseded tại hiện trường.
  • Red-line được cập nhật thường xuyên, không chờ cuối dự án.
  • Dữ liệu số và bản cứng phải thống nhất.
  • Quyền truy cập và thời gian lưu hồ sơ phải rõ ràng.

14. Giai đoạn 10 – Handover, bảo hành và kết nối MRO

Bàn giao tốt phải giúp đơn vị vận hành hiểu hệ thống, có tài liệu, có phụ tùng cần thiết và biết cách xử lý tình huống bất thường. Sau bàn giao, dự án chuyển từ tư duy “hoàn thành xây dựng” sang “duy trì độ tin cậy tài sản”.

Trước bàn giao

  • Đóng punch list theo mức độ ưu tiên.
  • Xác nhận đủ hồ sơ pháp lý và kỹ thuật.
  • Đào tạo vận hành và bảo trì.
  • Bàn giao chìa khóa, mật khẩu, phần mềm, license.
  • Lập danh mục tồn tại được chấp thuận và hạn xử lý.

Trong thời gian bảo hành

  • Thiết lập đầu mối tiếp nhận lỗi.
  • Phân loại lỗi do thi công, thiết bị hay vận hành.
  • Cam kết thời gian phản hồi và khắc phục.
  • Phân tích lỗi lặp lại và cập nhật hướng dẫn.
  • Kết nối kế hoạch preventive maintenance và spare parts.

15. Cân bằng Chất lượng – Tiến độ – Chi phí

Ba mục tiêu chất lượng, tiến độ và chi phí không thể được quản lý riêng rẽ. Một quyết định rút ngắn tiến độ có thể làm tăng rủi ro an toàn, chi phí sửa chữa hoặc giảm khả năng bảo trì. Vì vậy, mọi thay đổi phải được đánh giá đa chiều.

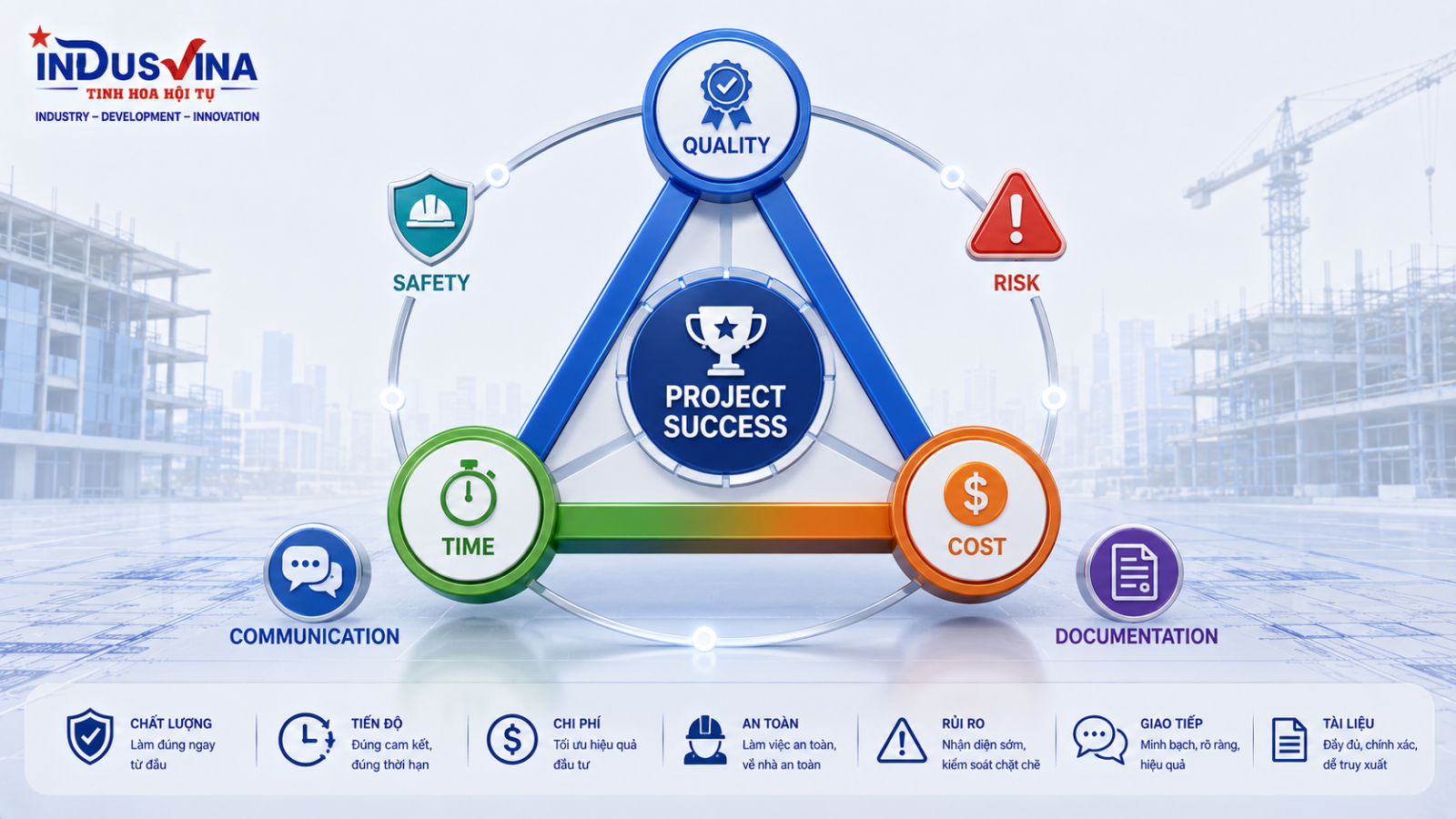

Tam giác quản lý dự án chất lượng tiến độ chi phí
Project Success nằm ở sự cân bằng giữa Quality, Time và Cost, được bảo vệ bởi Safety, Risk, Communication và Documentation.
Quyết địnhTác động cần đánh giáHồ sơ cần cập nhật
Thay vật liệuTính năng, tuổi thọ, tương thích, bảo hành, lead timeMaterial approval, specification, BOQ, as-built
Đổi biện pháp thi côngAn toàn, chất lượng, nguồn lực, thời gian, môi trườngMethod Statement, JSA/RA, ITP, schedule
Rút ngắn tiến độCa làm việc, chất lượng, fatigue, logistics, inspectionRecovery plan, HSE plan, inspection plan
Thay đổi thiết kếCông năng, pháp lý, tải trọng, giao diện, chi phí vòng đờiRFI, design change, approval, shopdrawing, as-built

16. Những sai lầm thường gặp

Sai lầm về hồ sơ

  • Thi công theo bản vẽ chưa được phê duyệt.
  • Shopdrawing không phối hợp các bộ môn.
  • Biện pháp sao chép, không phản ánh thực tế.
  • As-built lập vào cuối dự án nên sai lệch lớn.

Sai lầm về quản trị

  • Không xác định người có quyền quyết định.
  • Bỏ Hold Point để chạy tiến độ.
  • Dùng tiêu chuẩn như công cụ tranh cãi thay vì tiêu chí kiểm soát.
  • Không đưa vận hành và bảo trì vào từ giai đoạn thiết kế.
Quản lý nghiêm không có nghĩa là quản lý cứng nhắc. Hệ thống tốt phải giúp người có năng lực ra quyết định nhanh hơn, có căn cứ hơn và chịu trách nhiệm rõ hơn.

17. Checklist quản lý dự án tham khảo

Giai đoạnĐiều kiện chuyển bướcHồ sơ kiểm chứng
PlanningPhạm vi, ngân sách, mốc tiến độ và trách nhiệm được xác địnhProject plan, WBS, schedule, RACI, risk register
ShopdrawingĐã phối hợp và được phê duyệtApproved shopdrawing, RFI log
Method StatementBiện pháp phù hợp hiện trường và an toànApproved method, JSA/RA, permit plan
MaterialVật liệu được duyệt và kiểm tra đầu vàoMAR, MIR, CO/CQ, test report
ConstructionĐủ nhân lực, thiết bị, chứng chỉ và mặt bằngDaily report, checklist, permit, calibration
InspectionĐạt tiêu chí ITP, không còn lỗi nghiêm trọngIR, test records, NCR closure
HandoverĐạt chạy thử, đủ hồ sơ và đào tạoAs-built, O&M, training, handover minutes
Warranty/MROCó đầu mối, SLA và kế hoạch bảo trìWarranty log, PM plan, spare-part list

18. Vai trò của INDUSVINA

INDUSVINA định hướng là nhà thương mại kỹ thuật có trách nhiệm, kết nối năng lực xây dựng, M&E, MRO và cung ứng kỹ thuật. Khi tham gia dự án, INDUSVINA ưu tiên làm rõ phạm vi, lựa chọn giải pháp phù hợp, kiểm soát hồ sơ, chất lượng, an toàn, khả năng vận hành và giá trị vòng đời thay vì chỉ hoàn thành khối lượng trước mắt.

Phạm vi thực tế cần được xác định theo năng lực, chứng chỉ, hợp đồng và yêu cầu pháp lý của từng công trình. Những công việc thuộc lĩnh vực có điều kiện chỉ được thực hiện bởi tổ chức, cá nhân đáp ứng đầy đủ điều kiện tương ứng.

19. Bài viết và dịch vụ liên quan

20. FAQ – Câu hỏi thường gặp

Quản lý dự án xây dựng bắt đầu từ khi nào?

Nên bắt đầu từ khi hình thành nhu cầu đầu tư, trước khi thiết kế và lựa chọn nhà thầu. Càng tham gia muộn, khả năng sửa phạm vi và tối ưu chi phí càng thấp.

Shopdrawing có thay thế bản vẽ thiết kế không?

Không. Shopdrawing triển khai chi tiết để thi công trên cơ sở thiết kế được duyệt và không được tự ý thay đổi nguyên lý thiết kế.

Method Statement và ITP khác nhau thế nào?

Method Statement mô tả cách thực hiện công việc; ITP xác định các bước kiểm tra, thử nghiệm, tiêu chí chấp nhận, trách nhiệm và hồ sơ.

Hold Point có bắt buộc phải dừng không?

Có, khi ITP hoặc quy định dự án xác định là Hold Point. Chỉ được chuyển bước sau khi có chấp thuận đúng thẩm quyền.

Vật liệu có CO/CQ là đủ để đưa vào sử dụng chưa?

Chưa chắc. Vật liệu còn phải đúng hồ sơ phê duyệt, specification, tình trạng thực tế, nguồn gốc, kết quả kiểm tra và thí nghiệm theo yêu cầu.

Ai được ký hồ sơ nghiệm thu?

Người ký phải đúng vai trò, được phân công hoặc ủy quyền, đáp ứng điều kiện năng lực và phù hợp quy định pháp luật, hợp đồng và quy chế dự án.

Thiết bị nào cần kiểm định an toàn?

Máy, thiết bị, vật tư có yêu cầu nghiêm ngặt về an toàn phải được kiểm định theo danh mục và thời hạn do pháp luật hiện hành quy định.

As-built nên lập khi nào?

Nên cập nhật liên tục trong quá trình thi công bằng red-line và dữ liệu kiểm tra hiện trường, sau đó tổng hợp thành bộ hồ sơ hoàn công được xác nhận.

Quản lý dự án có áp dụng cho công việc MRO không?

Có. Các đợt shutdown, overhaul, cải tạo hoặc thay thiết bị cũng cần phạm vi, biện pháp, vật tư, permit, LOTO, kiểm tra, chạy thử và bàn giao.

Có thể áp dụng tiêu chuẩn nước ngoài tại Việt Nam không?

Có thể khi được lựa chọn và chấp thuận phù hợp, không trái quy chuẩn bắt buộc và pháp luật Việt Nam. Cần xác định rõ phiên bản, phạm vi và nguyên tắc ưu tiên.

21. Tổng kết vòng đời dự án

Một dự án bền vững không kết thúc ở biên bản bàn giao. Giá trị thực sự chỉ xuất hiện khi công trình vận hành an toàn, đạt công năng, dễ bảo trì và có dữ liệu để cải tiến liên tục.

Tổng hợp vòng đời quản lý dự án xây dựng hoàn chỉnh
Planning → Engineering → Shopdrawing → Method Statement → Material Approval → Construction → Inspection → Testing → As-built → Operation → Maintenance → Continuous Improvement.

Kết nối cùng INDUSVINA

INDUSVINA sẵn sàng trao đổi về nhu cầu xây dựng, hạ tầng, MEP, MRO, hồ sơ kỹ thuật, cung ứng và giải pháp vận hành phù hợp với từng dự án.

Hotline / Zalo
0979 823 639
Khu vực
TP. Hồ Chí Minh, Việt Nam
Tin liên quan
Kết nối chuỗi sản xuất ra thế giới
Kết nối chuỗi sản xuất ra thế giới
Kết nối chuỗi sản xuất ra thế giới - nội dung xuất khẩu từ INDUSVINA, cung cấp thông tin rõ ràng, thực tế và hữu ích cho khách hàng, đối tác trong nước...
Xem chi tiết
Cáp dự ứng lực
Cáp dự ứng lực
Cáp dự ứng lực - nội dung kiến thức từ INDUSVINA, cung cấp thông tin rõ ràng, thực tế và hữu ích cho khách hàng, đối tác trong nước và quốc tế.
Xem chi tiết
Kinh nghiệm chống nóng nhà xưởng
Kinh nghiệm chống nóng nhà xưởng
Hướng dẫn khảo sát và lựa chọn giải pháp chống nóng nhà xưởng bằng thông gió, cách nhiệt, Cooling Pad, HVLS và HVAC, giúp tiết kiệm năng lượng và tối...
Xem chi tiết
Quy trình lắp dựng nhà thép tiền chế
Quy trình lắp dựng nhà thép tiền chế
Quy trình lắp dựng nhà thép tiền chế - nội dung kiến thức từ INDUSVINA, cung cấp thông tin rõ ràng, thực tế và hữu ích cho khách hàng, đối tác trong nước...
Xem chi tiết
Thi công móng băng
Thi công móng băng
Thi công móng băng - nội dung kiến thức từ INDUSVINA, cung cấp thông tin rõ ràng, thực tế và hữu ích cho khách hàng, đối tác trong nước và quốc tế.
Xem chi tiết
Kinh nghiệm chọn giàn giáo thi công
Kinh nghiệm chọn giàn giáo thi công
Kinh nghiệm chọn giàn giáo thi công - nội dung kiến thức từ INDUSVINA, cung cấp thông tin rõ ràng, thực tế và hữu ích cho khách hàng, đối tác trong nước và...
Xem chi tiết
Bê tông dự ứng lực
Bê tông dự ứng lực
Bê tông dự ứng lực - nội dung kiến thức từ INDUSVINA, cung cấp thông tin rõ ràng, thực tế và hữu ích cho khách hàng, đối tác trong nước và quốc tế.
Xem chi tiết
Kinh nghiệm chọn thiết bị vệ sinh
Kinh nghiệm chọn thiết bị vệ sinh
Nhiều người xây nhà (hoặc làm công trình đầu tư) rất kỹ phần phòng khách – bếp – mặt tiền, nhưng tới thiết bị vệ sinh thì lại chọn khá vội....
Xem chi tiết
Kinh nghiệm chọn gạch men
Kinh nghiệm chọn gạch men
Kinh nghiệm chọn gạch men - nội dung kiến thức từ INDUSVINA, cung cấp thông tin rõ ràng, thực tế và hữu ích cho khách hàng, đối tác trong nước và quốc ...
Xem chi tiết

INDUSVINA – Tổng Thầu Xây Dựng & Cơ Điện Công Nghiệp Chuẩn Quốc Tế

Giải Pháp EPC – MRO – Kết Cấu Thép – Bảo Trì Nhà Máy & Xuất Khẩu Toàn Cầu

Đối Tác Tin Cậy Cho Nhà Máy, Khu Công Nghiệp & Doanh Nghiệp FDI
