Biện pháp thi công khoan cọc nhồi chuẩn kỹ thuật: Quy trình, QC, QA, An toàn và Hồ sơ nghiệm thu
Một sai lệch nhỏ ở đáy hố, lồng thép hoặc ống Tremie có thể trở thành khuyết tật nằm sâu dưới nền móng và rất khó sửa chữa. Bài viết này giúp kỹ sư kiểm soát toàn bộ vòng đời một cọc khoan nhồi: từ dữ liệu đầu vào, thiết bị, dung dịch giữ thành, thi công, QA/QC, HSE đến thí nghiệm và nghiệm thu.
Khám phá về nội dung này tại Việt Nam.
Mục lục nội dung
- Cọc khoan nhồi là gì và khi nào nên sử dụng?
- Cấu tạo và dữ liệu đầu vào
- So sánh các giải pháp móng cọc
- Máy khoan, dụng cụ và lựa chọn thiết bị
- Địa tầng và rủi ro nền đất
- Bentonite và Polymer
- Quy trình thi công 10 bước
- Lồng thép và ống CSL
- Đổ bê tông bằng ống Tremie
- QA/QC Workflow
- ITP, Hold Point và Checklist
- Sai số và tiêu chí kiểm soát
- 20 lỗi thường gặp
- Thí nghiệm PIT, CSL, PDA, O-cell
- An toàn và môi trường
- Hồ sơ nghiệm thu và hoàn công
- BIM, Digital Twin và Drone
- FAQ và kết luận
1Cọc khoan nhồi là gì và khi nào nên sử dụng?
Cọc khoan nhồi là cấu kiện móng sâu được hình thành bằng cách tạo lỗ trong đất, giữ ổn định thành hố bằng ống vách hoặc dung dịch chuyên dụng, hạ lồng cốt thép rồi đổ bê tông tại chỗ bằng phương pháp phù hợp. Khác với cọc đúc sẵn được đóng hoặc ép xuống nền, cọc khoan nhồi được “chế tạo” ngay trong lòng đất nên chất lượng phụ thuộc rất lớn vào quá trình thi công và bằng chứng kiểm soát.
Giải pháp này thường phù hợp với nhà cao tầng, bệnh viện, cầu, cảng, công trình công nghiệp, hạ tầng đô thị và các dự án yêu cầu tải trọng lớn, chiều sâu móng lớn hoặc hạn chế rung chấn. Tuy nhiên, cọc khoan nhồi không tự động là lựa chọn tốt nhất. Quyết định phải dựa trên tải trọng, địa chất, nước ngầm, mặt bằng, công trình lân cận, khả năng huy động thiết bị, nguồn bê tông và năng lực kiểm soát chất lượng.

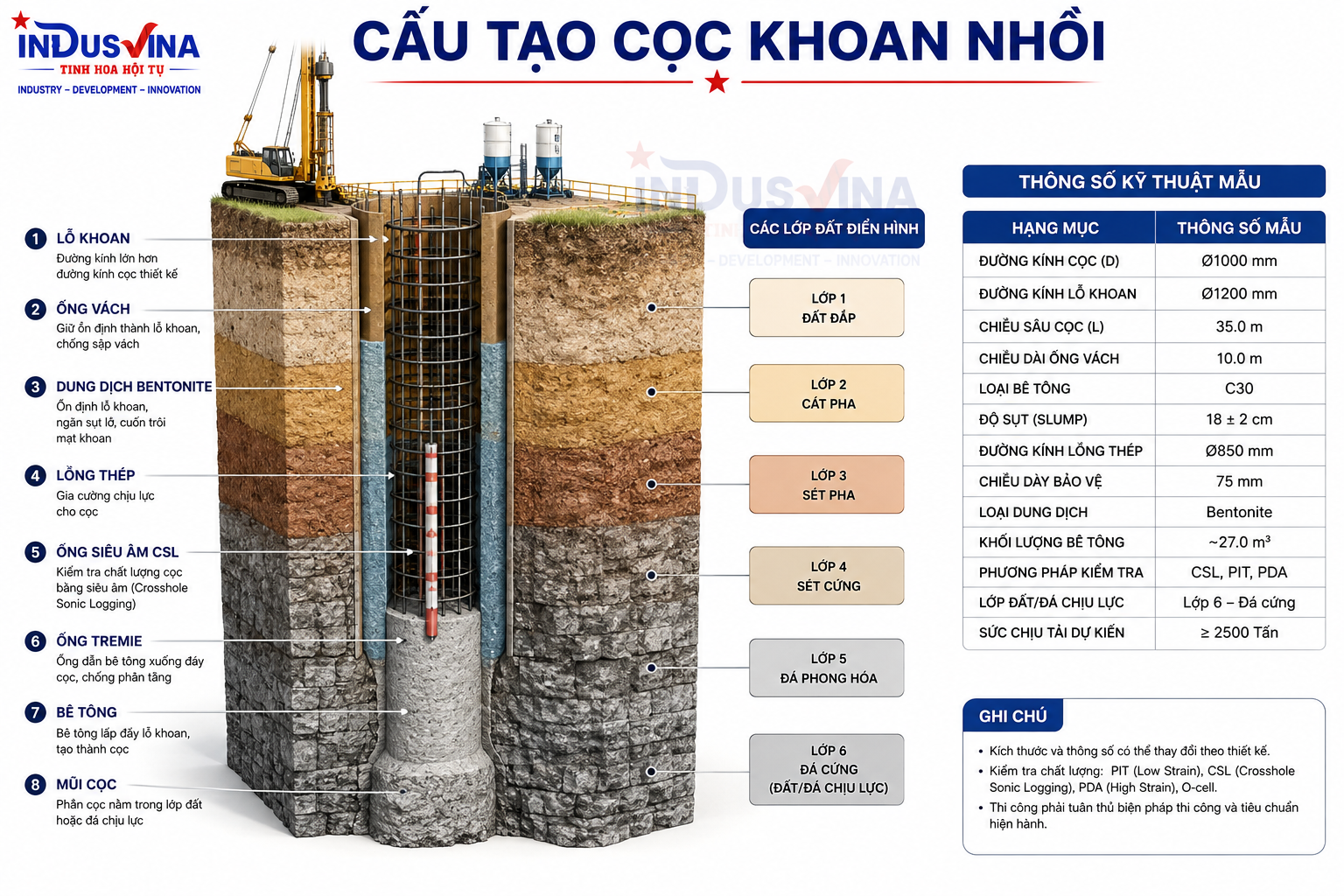

2Cấu tạo cọc và dữ liệu đầu vào phải khóa trước thi công
Một cọc hoàn chỉnh gồm thân bê tông, lồng cốt thép, lớp bê tông bảo vệ, mũi cọc, đầu cọc và các chi tiết phục vụ thí nghiệm như ống siêu âm CSL khi thiết kế yêu cầu. Trong giai đoạn thi công còn có các cấu phần tạm thời nhưng quyết định chất lượng: ống vách, dung dịch giữ thành, dụng cụ khoan, thiết bị làm sạch đáy và hệ ống Tremie.
Dữ liệu thiết kế
- Đường kính, chiều dài, cao độ đầu và mũi cọc.
- Cấp độ bền bê tông, cốt thép, lớp bảo vệ.
- Sức chịu tải thiết kế và điều kiện khống chế biến dạng.
- Yêu cầu thí nghiệm, tỷ lệ kiểm tra và tiêu chí chấp nhận.
Dữ liệu thi công
- Hồ sơ khảo sát địa chất và mực nước ngầm.
- Mặt bằng máy, đường công vụ, trạm dung dịch và bãi lồng thép.
- Năng lực cung cấp bê tông liên tục.
- Khoảng cách tới công trình hiện hữu và hạ tầng ngầm.
3So sánh cọc khoan nhồi, cọc ép, CFA và Barrette
| Giải pháp | Điểm mạnh | Giới hạn chính | Phù hợp điển hình |
|---|---|---|---|
| Cọc khoan nhồi | Tải trọng lớn, đường kính và chiều sâu linh hoạt, rung chấn thấp. | Phụ thuộc mạnh vào kiểm soát hố khoan, dung dịch và Tremie. | Nhà cao tầng, cầu, công trình công nghiệp lớn. |
| Cọc ép | Chất lượng cấu kiện kiểm tra trước, quy trình tương đối rõ. | Giới hạn chiều dài đoạn cọc, lực ép, mặt bằng và ảnh hưởng công trình lân cận. | Nhà dân dụng, công trình vừa, nền cho phép ép. |
| Cọc CFA | Thi công liên tục, hạn chế để hở hố khoan, năng suất tốt trong điều kiện phù hợp. | Kiểm soát áp lực và thể tích bê tông, chiều sâu và địa tầng có giới hạn. | Nền đất thích hợp, dự án cần năng suất cao. |
| Barrette | Tiết diện lớn, chịu tải và mô men cao, kết hợp tốt với tường vây. | Thiết bị, công nghệ và kiểm soát phức tạp; chi phí cao. | Nhà siêu cao tầng, móng tải trọng đặc biệt lớn. |
Không nên biến bảng so sánh thành kết luận cứng. Mỗi dự án phải đánh giá theo mô hình tải, địa chất, vùng ảnh hưởng, logistics và năng lực nhà thầu.

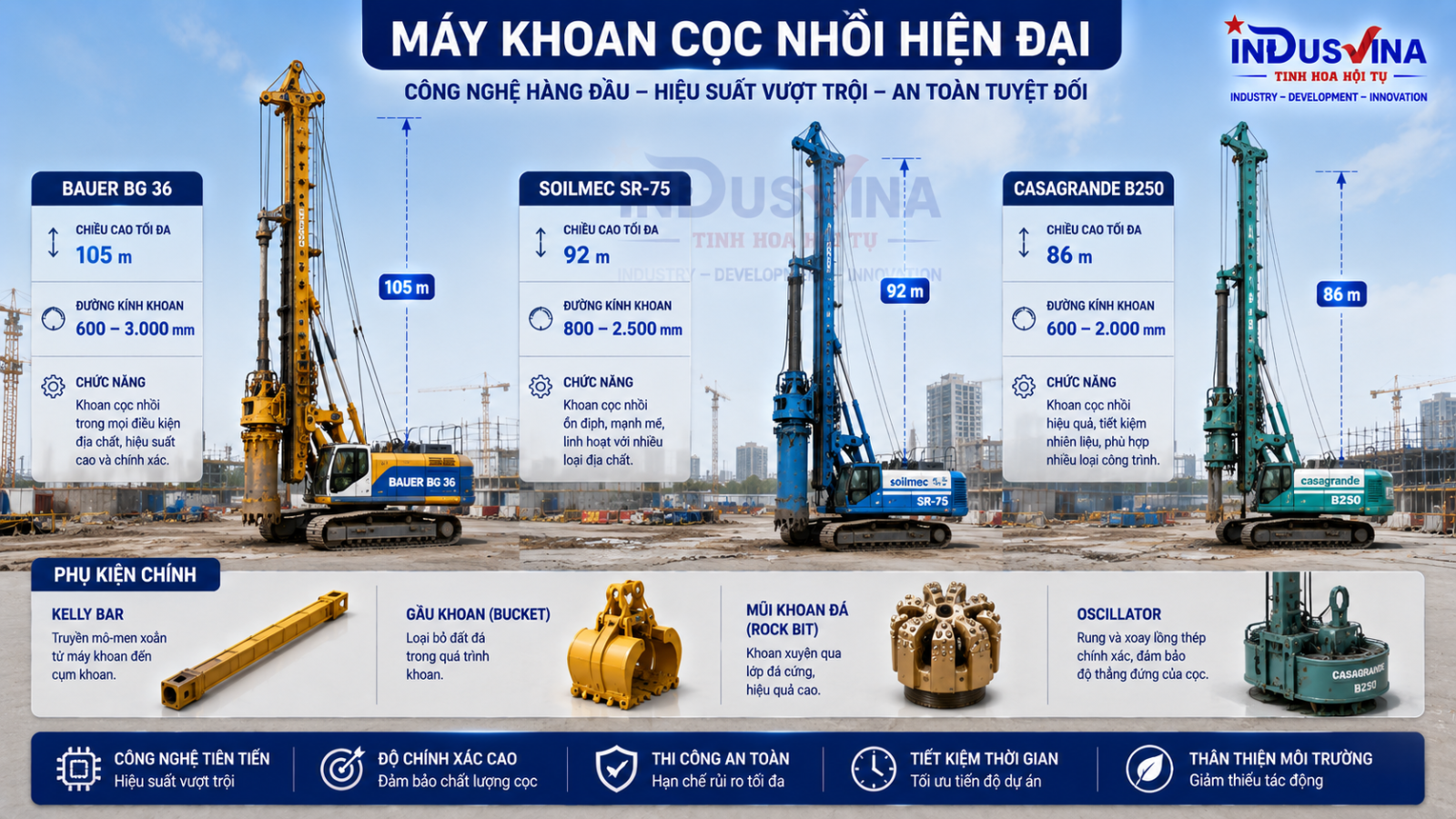

4Máy khoan, dụng cụ và lựa chọn thiết bị
Máy khoan phải phù hợp đường kính cọc, chiều sâu, mô men yêu cầu, chiều dài Kelly bar, điều kiện nền đặt máy và không gian quay. Tên thương hiệu không thay thế việc kiểm tra cấu hình thực tế, tải trọng vận hành, lịch sử bảo dưỡng, chứng nhận và tình trạng dụng cụ.
Đất mềm – đất rời
Ưu tiên gầu phù hợp, duy trì dung dịch và tốc độ khoan tránh gây xáo động quá mức.
Lớp cuội sỏi
Cần dụng cụ phá, gầu bắt cuội và phương án kiểm soát mất dung dịch hoặc kẹt dụng cụ.
Đá phong hóa – đá
Đánh giá cường độ, độ nứt nẻ, dụng cụ khoan đá, tốc độ tiến và hao mòn.
5Địa tầng quyết định phương án khoan và kiểm soát rủi ro
Hồ sơ khảo sát chỉ mô tả địa tầng tại các vị trí thăm dò. Giữa các lỗ khoan khảo sát vẫn có thể tồn tại biến đổi, thấu kính cát, túi bùn, cuội tảng, hốc rỗng hoặc lớp đá nghiêng. Vì vậy, từng cọc phải có nhật ký địa tầng thực tế, tốc độ khoan, loại vật liệu lấy lên, cao độ thay đổi dụng cụ và hiện tượng bất thường.

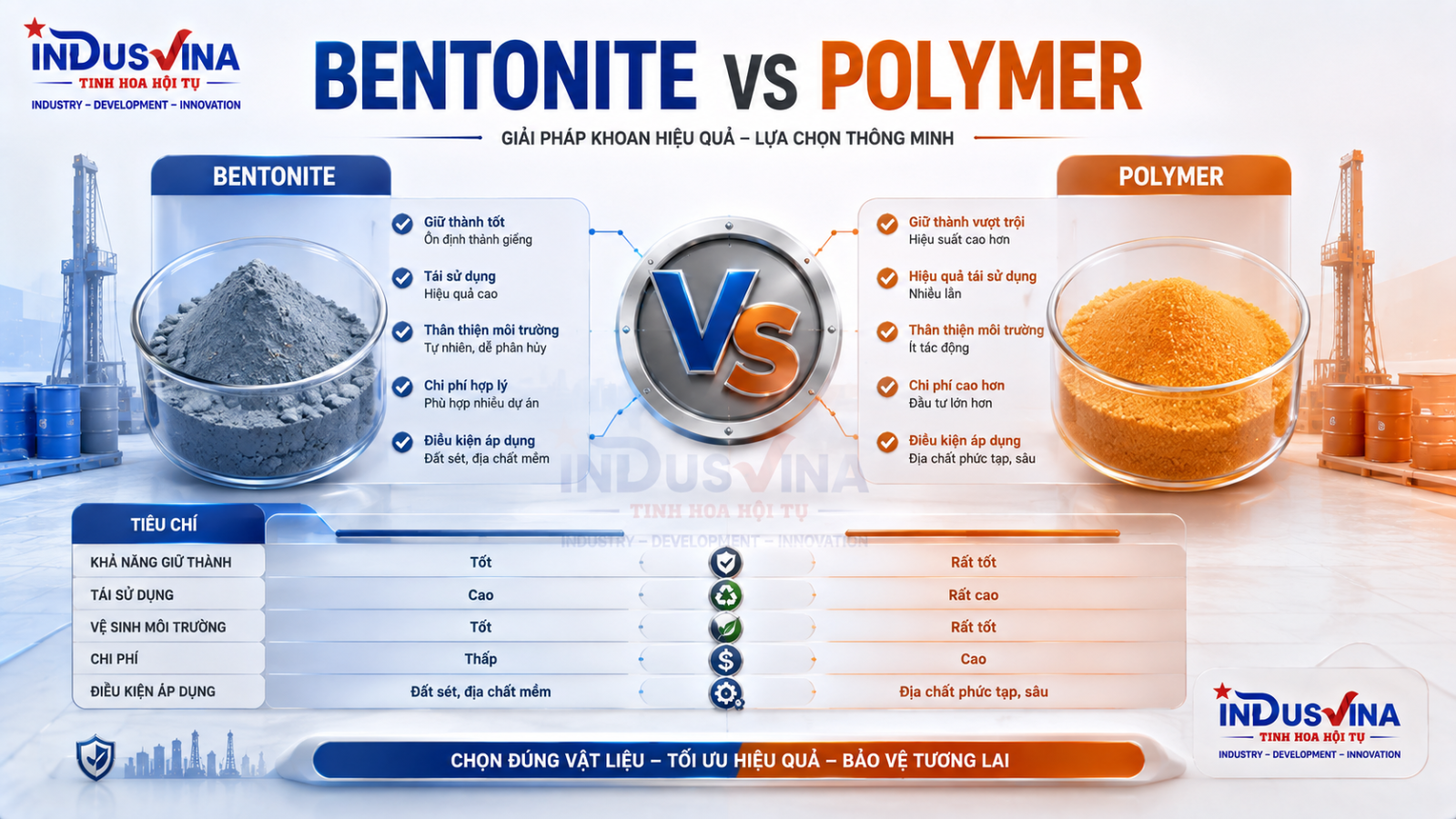

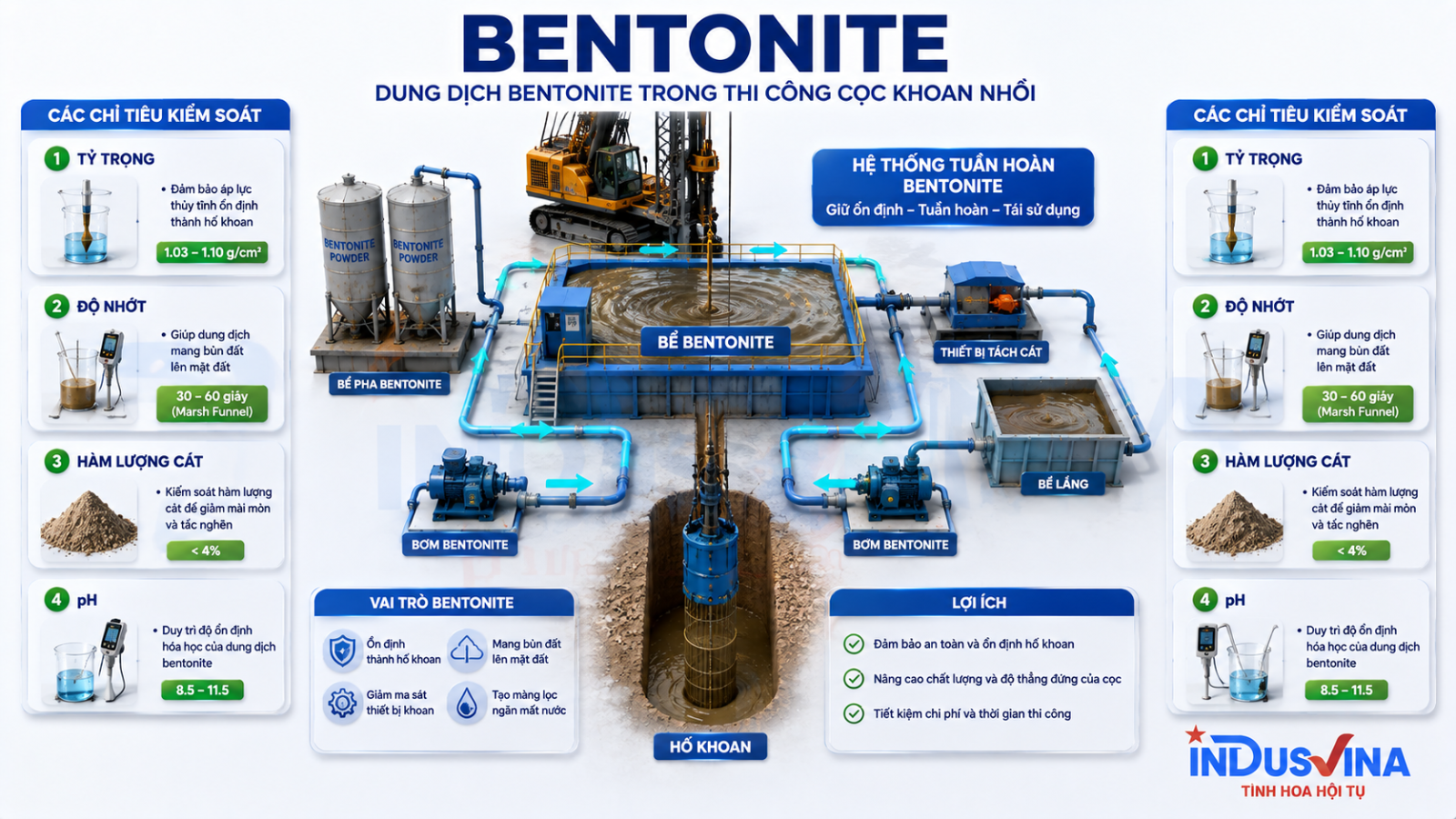

6Dung dịch Bentonite và Polymer
Dung dịch giữ thành tạo áp lực thủy tĩnh, hạn chế đất và nước xâm nhập hố khoan, đồng thời hỗ trợ vận chuyển mùn khoan. Hiệu quả không chỉ phụ thuộc tên vật liệu mà còn phụ thuộc cách pha, thời gian hydrat hóa, hệ tuần hoàn, khả năng tách cát, mực dung dịch và điều kiện địa tầng.
| Tiêu chí | Bentonite | Polymer | Yêu cầu quản lý |
|---|---|---|---|
| Cơ chế hỗ trợ giữ thành | Tạo màng bùn và áp lực dung dịch. | Tương tác với hạt đất và ổn định hệ dung dịch theo sản phẩm. | Phải thử nghiệm và xác nhận phù hợp địa tầng. |
| Tuần hoàn | Thường cần hệ bể, bơm, tách cát và xử lý. | Có thể đơn giản hơn nhưng phụ thuộc công nghệ và hướng dẫn nhà sản xuất. | Không trộn lẫn tùy tiện; kiểm soát chất lượng theo lô. |
| Môi trường | Phát sinh lượng bùn cần thu gom và xử lý. | Có thể giảm bùn nhưng vẫn phải quản lý nước và chất thải. | Không xả trực tiếp ra cống, kênh hoặc nền đất. |
| Kiểm tra | Tỷ trọng, độ nhớt, hàm lượng cát, pH và chỉ tiêu dự án. | Độ nhớt, pH, đặc tính theo nhà sản xuất và hồ sơ phê duyệt. | Đo đúng thời điểm, đúng vị trí và thiết bị hiệu chuẩn. |

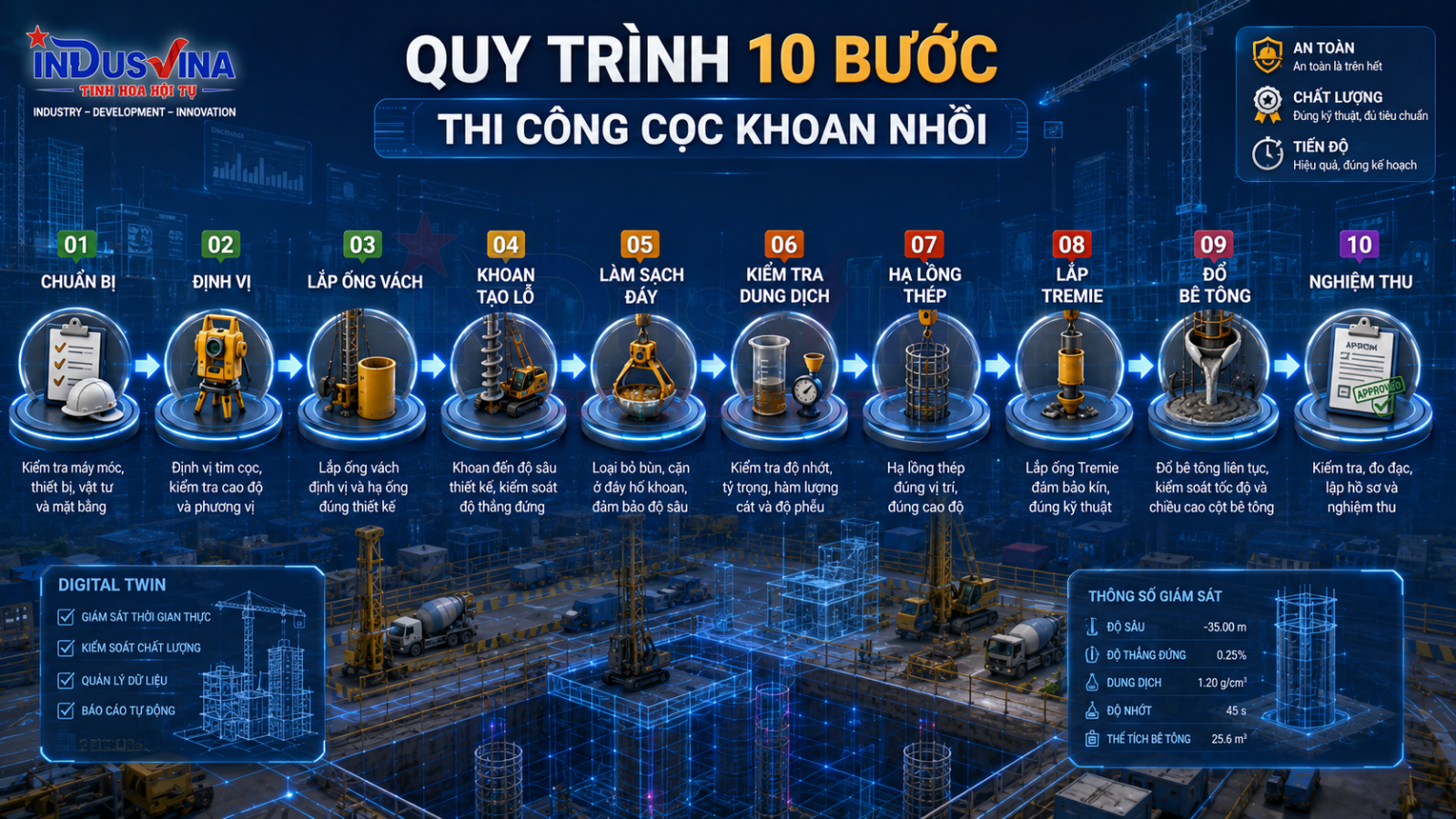

7Quy trình thi công cọc khoan nhồi 10 bước
Bước 1 – Chuẩn bị hồ sơ, mặt bằng và nguồn lực
Phê duyệt biện pháp, ITP, bản vẽ, phương án HSE, kế hoạch bê tông, tuyến xe, khu vực dung dịch, thiết bị dự phòng và biểu mẫu ghi nhận. Nền máy phải được kiểm tra sức chịu tải, độ bằng phẳng và thoát nước.
Bước 2 – Định vị tim cọc
Chuyển tim và cao độ từ mốc chuẩn bằng thiết bị trắc đạc phù hợp. Bảo vệ mốc phụ, kiểm tra chéo và lập biên bản trước khi lắp ống vách.
Bước 3 – Lắp ống vách
Ống vách phải đúng vị trí, cao độ và độ thẳng đứng, đủ chiều sâu để bảo vệ miệng hố và phù hợp điều kiện đất mặt. Vùng quanh miệng hố phải được gia cố và rào chắn.
Bước 4 – Khoan tạo lỗ
Khoan theo trình tự, dụng cụ và tốc độ phù hợp địa tầng. Duy trì mực dung dịch, kiểm tra độ thẳng đứng, ghi nhật ký độ sâu và đất đá lấy lên. Không để thao tác nhanh làm xáo động thành hố hoặc gây hút chân không khi kéo gầu.
Bước 5 – Làm sạch đáy lần đầu
Sử dụng gầu vét, tuần hoàn hoặc phương pháp được duyệt để loại mùn khoan và vật liệu lắng. Kiểm tra chiều sâu thực tế sau làm sạch.
Bước 6 – Kiểm tra hố khoan và dung dịch
Đo chiều sâu, độ thẳng đứng khi yêu cầu, cặn đáy và chỉ tiêu dung dịch. Chỉ chuyển bước khi đáp ứng tiêu chí thiết kế, chỉ dẫn kỹ thuật và ITP đã phê duyệt.
Bước 7 – Hạ lồng thép
Nghiệm thu lồng trước khi cẩu. Hạ theo đúng điểm nâng, trình tự nối và cao độ treo. Không cưỡng ép lồng khi gặp cản trở.
Bước 8 – Lắp Tremie và làm sạch lần cuối
Kiểm tra độ kín từng đoạn ống, tổng chiều dài, cao độ đáy ống và phương án nút ngăn. Nếu thời gian chờ làm tăng cặn đáy hoặc dung dịch suy giảm, phải xử lý lại trước khi đổ bê tông.
Bước 9 – Đổ bê tông liên tục
Kiểm tra phiếu giao hàng, thời gian, tính công tác và các chỉ tiêu yêu cầu. Ghi liên tục cao độ bê tông, thể tích đã đổ và chiều sâu ngập Tremie. Không rút đầu ống khỏi khối bê tông.
Bước 10 – Rút ống vách, xử lý đầu cọc và nghiệm thu
Rút ống vách theo trình tự kiểm soát để tránh kéo bê tông hoặc làm dịch chuyển lồng thép. Bảo vệ đầu cọc, thực hiện thí nghiệm, xử lý bê tông đầu cọc và lập hồ sơ hoàn công.

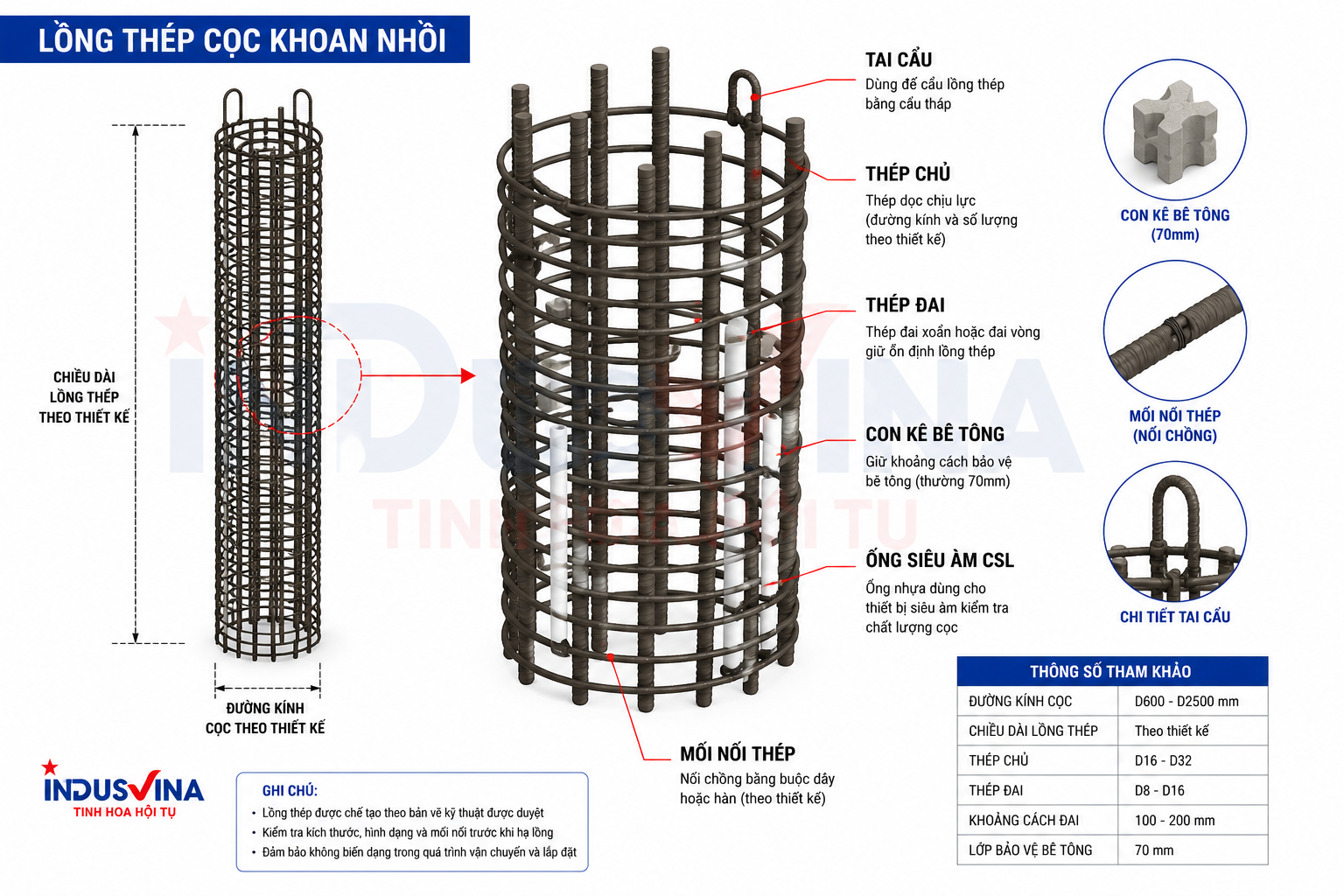

8Gia công, nghiệm thu và hạ lồng thép
Kiểm tra hình học
- Đường kính, chiều dài từng đoạn và tổng chiều dài.
- Số lượng, đường kính, khoảng cách thép chủ và đai.
- Độ thẳng, độ tròn, vị trí con kê và chi tiết tăng cứng.
Kiểm tra liên kết và nâng hạ
- Mối nối đúng bản vẽ và quy trình được duyệt.
- Tai cẩu, điểm nâng, thanh chống biến dạng.
- Ống CSL kín, cố định chắc, đầu ống được bảo vệ.

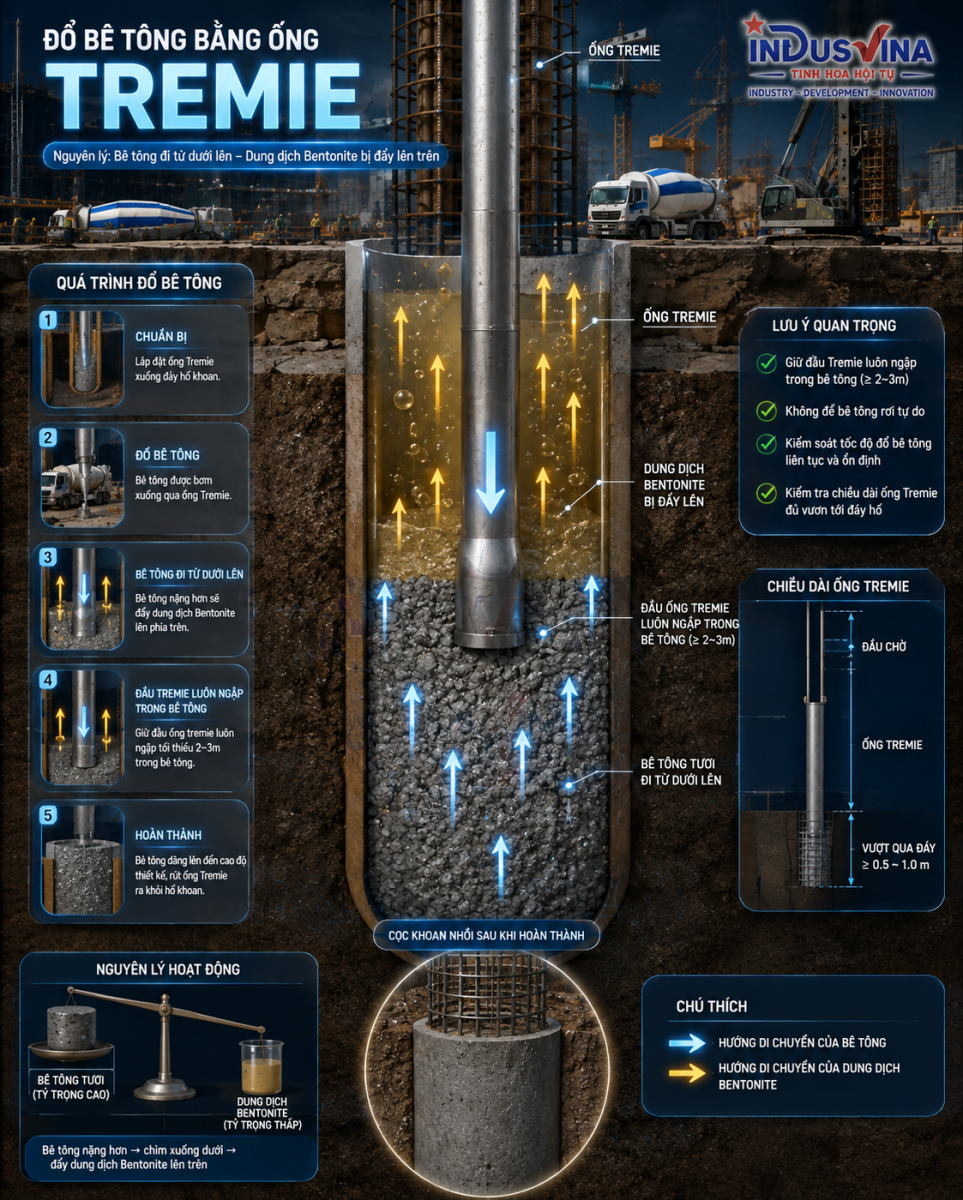

9Đổ bê tông bằng ống Tremie
Tremie tạo đường dẫn kín để bê tông mới đi xuống đáy mà không rơi tự do qua dung dịch. Khi dòng bê tông được duy trì đúng, bê tông dâng từ dưới lên và hạn chế trộn lẫn với bùn. Rủi ro lớn nhất là mất kín, tắc ống, gián đoạn cấp bê tông, rút ống quá cao hoặc số liệu cao độ không chính xác.
| Nội dung | Kiểm soát tại hiện trường | Bằng chứng |
|---|---|---|
| Ống Tremie | Sạch, kín, thẳng, đúng tổng chiều dài và có phương án tháo đoạn. | Checklist lắp ống, biên bản kiểm tra. |
| Bê tông | Đúng cấp phối được duyệt, tính công tác phù hợp, cung cấp liên tục. | Phiếu giao hàng, kết quả kiểm tra, mẫu thử. |
| Chiều sâu ngập | Tính từ cao độ bê tông thực đo và cao độ đáy ống; cập nhật sau mỗi lần tháo. | Nhật ký Tremie và biểu đồ thể tích – cao độ. |
| Thể tích | Đối chiếu thể tích lý thuyết, thể tích xe và cao độ dâng thực tế. | Pile Concrete Log. |
| Gián đoạn | Xác định thời gian, nguyên nhân, ảnh hưởng và quyết định xử lý. | Biên bản sự cố/NCR nếu phát sinh. |

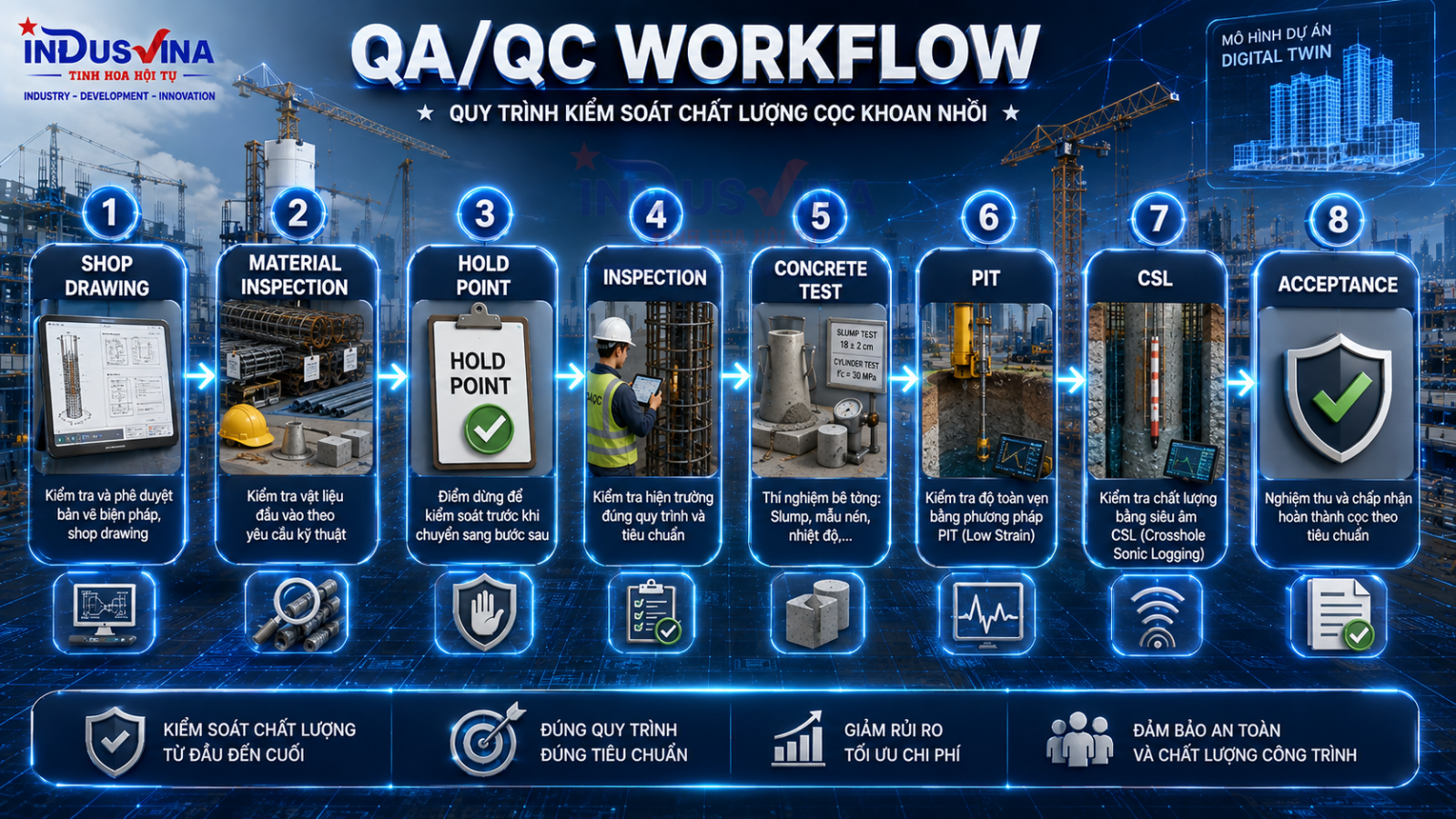

10QA/QC Workflow: từ phê duyệt đến nghiệm thu
QA – Bảo đảm chất lượng
- Phê duyệt biện pháp, ITP, biểu mẫu và năng lực nhân sự.
- Quản lý tài liệu, thay đổi, thiết bị đo và nhà cung cấp.
- Đánh giá tuân thủ, NCR, CAPA và lesson learned.
QC – Kiểm soát chất lượng
- Kiểm tra tim, cao độ, dung dịch, cặn đáy, lồng thép.
- Kiểm tra bê tông, Tremie, thể tích và nhật ký từng cọc.
- Tổ chức PIT, CSL, thử tải và nghiệm thu.

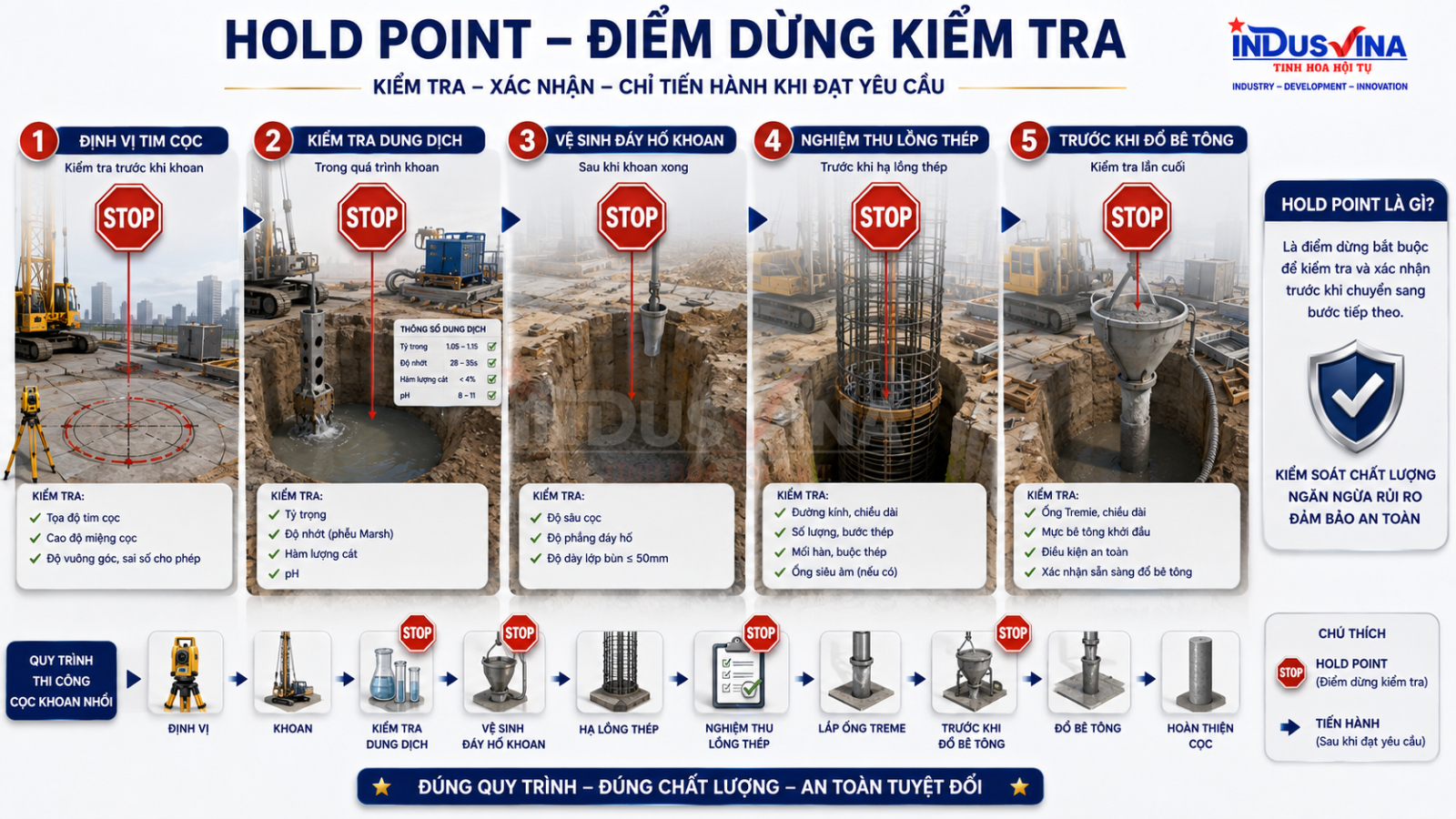

11ITP, Hold Point và Checklist
| Giai đoạn | Điểm kiểm soát đề xuất | Loại điểm | Hồ sơ |
|---|---|---|---|
| Trước thi công | Biện pháp, ITP, thiết bị, mốc, nền máy, HSE. | Hold/Witness theo hợp đồng | Phê duyệt, checklist huy động. |
| Định vị và ống vách | Tim, cao độ, độ thẳng đứng và ổn định. | Witness | Biên bản trắc đạc. |
| Kết thúc khoan | Chiều sâu, địa tầng, đáy hố và dung dịch. | Hold | Pile drilling log, phiếu dung dịch. |
| Lồng thép | Hình học, mối nối, con kê, CSL, cao độ treo. | Hold | Biên bản nghiệm thu lồng. |
| Trước đổ bê tông | Làm sạch cuối, dung dịch, Tremie, nguồn bê tông. | Hold | Checklist pre-concrete. |
| Trong đổ | Thời gian, thể tích, cao độ, chiều sâu ngập, lấy mẫu. | Surveillance | Concrete log, phiếu xe, mẫu. |
| Sau thi công | Đầu cọc, thí nghiệm, hoàn công và NCR. | Review/Hold | Báo cáo thí nghiệm, as-built. |
12Sai số và tiêu chí kiểm soát
Các trị số chấp nhận phải lấy từ bản vẽ, chỉ dẫn kỹ thuật, tiêu chuẩn áp dụng và ITP của dự án. Không nên sao chép một bộ giới hạn từ dự án khác vì đường kính, chiều sâu, công năng, tải trọng và yêu cầu hợp đồng có thể khác nhau.
Hình học
Tim cọc, cao độ, đường kính, chiều sâu, độ thẳng đứng và cao độ lồng thép.
Vật liệu
Cốt thép, bê tông, dung dịch, con kê, ống CSL và vật liệu hàn/nối.
Quá trình
Thời gian chờ, cặn đáy, chiều sâu Tremie, thể tích bê tông và trình tự rút ống vách.
1320 lỗi thường gặp và hướng kiểm soát
| # | Sai lỗi | Dấu hiệu hoặc nguyên nhân | Kiểm soát chính |
|---|---|---|---|
| 1 | Lệch tim | Sai định vị, nền máy lún, ống vách dịch chuyển. | Kiểm tra chéo trắc đạc và độ ổn định nền. |
| 2 | Nghiêng hố | Máy mất thẳng đứng, địa tầng xiên, thao tác không phù hợp. | Kiểm tra máy, ống vách và phương pháp khoan. |
| 3 | Sập thành | Dung dịch yếu, mực dung dịch thấp, chờ lâu. | Duy trì áp lực, kiểm tra dung dịch và thời gian mở hố. |
| 4 | Mất dung dịch | Lớp thấm mạnh, hốc rỗng, nứt nẻ. | Dự phòng vật liệu và phương án xử lý được phê duyệt. |
| 5 | Kẹt gầu | Vật cản, sạt lở, dụng cụ không phù hợp. | Đánh giá địa tầng, quy trình cứu kẹt an toàn. |
| 6 | Không đạt chiều sâu | Nhầm cao độ, gặp đá/vật cản, thiết bị thiếu năng lực. | Kiểm tra mốc, dụng cụ và chỉ dẫn thiết kế. |
| 7 | Cặn đáy lớn | Làm sạch không đủ, chờ lâu, sạt thành. | Làm sạch và kiểm tra lại trước đổ. |
| 8 | Dung dịch bẩn | Hàm lượng cát cao, tuần hoàn kém. | Tách cát, thay/điều chỉnh dung dịch. |
| 9 | Lồng thép biến dạng | Gia cường yếu, nâng sai điểm. | Thiết kế điểm cẩu và thanh tăng cứng. |
| 10 | Kẹt lồng thép | Hố nghiêng, lồng méo, sạt thành. | Không cưỡng ép; xác định nguyên nhân và xử lý. |
| 11 | Lồng nổi | Lực đẩy bê tông, cố định không đủ. | Theo dõi cao độ và hệ giữ lồng. |
| 12 | Ống CSL tắc/rò | Mối nối hở, đầu ống không bảo vệ. | Thử kín, cố định và bịt đầu đúng quy trình. |
| 13 | Tắc Tremie | Ống bẩn, bê tông không phù hợp, nút ngăn lỗi. | Vệ sinh, kiểm tra và chuẩn bị phương án dự phòng. |
| 14 | Tremie mất ngập | Tính sai cao độ, rút ống quá nhiều. | Đo cao độ và ghi log sau từng lần tháo. |
| 15 | Đổ bê tông gián đoạn | Thiếu xe, tắc đường, trạm trộn lỗi. | Kế hoạch cung cấp và trạm/xe dự phòng. |
| 16 | Phân tầng | Bê tông không phù hợp, rơi tự do hoặc trộn dung dịch. | Kiểm soát tính công tác và nguyên lý Tremie. |
| 17 | Thắt cổ chai | Sạt thành, áp lực đất, gián đoạn hoặc mất bê tông. | Kiểm soát hố, thể tích và kiểm tra toàn vẹn. |
| 18 | Thiếu thể tích | Ghi nhận sai, thất thoát, cao độ không đúng. | Đối chiếu xe – thể tích – cao độ liên tục. |
| 19 | Đầu cọc yếu | Bùn nổi, bê tông nhiễm bẩn, cao độ đổ thiếu. | Đổ bù chiều cao theo thiết kế và xử lý đầu cọc. |
| 20 | Hồ sơ không truy xuất | Log thiếu, số liệu không đồng nhất, ảnh không định danh. | Mã cọc thống nhất, biểu mẫu số và kiểm tra cuối ca. |
14Thí nghiệm PIT, CSL, PDA, nén tĩnh và O-cell
| Phương pháp | Mục đích chính | Điều kiện/giới hạn cần lưu ý |
|---|---|---|
| PIT | Sàng lọc tính liên tục và nhận diện phản xạ bất thường của thân cọc. | Cần đầu cọc chuẩn bị tốt; kết quả phải do chuyên gia giải thích, không trực tiếp thay thế thử tải. |
| CSL | Đánh giá chất lượng bê tông giữa các ống siêu âm. | Phụ thuộc bố trí, tình trạng ống và vùng quét; cần kế hoạch từ giai đoạn gia công lồng. |
| PDA | Phân tích ứng xử động, sức kháng và ứng suất trong điều kiện thí nghiệm phù hợp. | Cần thiết bị tạo tác động và mô hình phân tích; diễn giải theo tiêu chuẩn và mục tiêu dự án. |
| Nén tĩnh | Đo quan hệ tải – chuyển vị của cọc/hệ cọc theo sơ đồ thử. | Cần hệ phản lực, thiết bị đo, trình tự gia tải và thời gian lớn. |
| O-cell | Thử tải hai chiều bằng hộp tải đặt trong thân cọc. | Phải thiết kế và lắp đặt từ trước; kết quả cần quy đổi và diễn giải chuyên môn. |
Kế hoạch thí nghiệm phải được xác định từ thiết kế và hợp đồng: loại thí nghiệm, tỷ lệ, thời điểm, tiêu chí chấp nhận, đơn vị thực hiện, phương án xử lý dữ liệu bất thường và trách nhiệm phê duyệt.
15An toàn lao động và bảo vệ môi trường
Thi công cọc khoan nhồi tập trung nhiều rủi ro nghiêm trọng: máy lớn trên nền yếu, cơ cấu quay, tải nâng lồng thép và Tremie, miệng hố sâu, bùn trơn trượt, xe bê tông, điện tạm, áp lực tiến độ và làm việc ban đêm.
Kiểm soát HSE trọng yếu
- Rào cứng miệng hố và vùng quay của máy.
- Kế hoạch nâng hạ, người chỉ huy và vùng cấm.
- Kiểm tra nền máy, cáp, móc, khóa và giới hạn vận hành.
- Chiếu sáng, lối đi, chống trượt và quản lý giao thông.
- Stop Work khi điều kiện khác biện pháp.
Môi trường
- Bể chứa và tuyến dẫn dung dịch kín.
- Thu gom bùn, đất khoan và nước vệ sinh.
- Không xả trực tiếp ra hệ thống thoát nước.
- Rửa bánh xe, che phủ vận chuyển và kiểm soát bùn đường.
- Kiểm soát ồn, rung và giờ thi công.
16Hồ sơ nghiệm thu và hoàn công
Hồ sơ phê duyệt
- Bản vẽ, biện pháp, ITP, HSE và phương án môi trường.
- Năng lực nhân sự, thiết bị và đơn vị thí nghiệm.
- Vật liệu, cấp phối bê tông, dung dịch và quy trình hàn/nối.
Hồ sơ từng cọc
- Biên bản định vị và ống vách.
- Drilling log, địa tầng, chiều sâu, dung dịch và cặn đáy.
- Nghiệm thu lồng thép, Tremie và pre-concrete.
- Concrete log, phiếu xe, mẫu và nhật ký rút ống vách.
Hồ sơ sau thi công
- Kết quả bê tông và thí nghiệm cọc.
- NCR, biện pháp xử lý và xác nhận đóng.
- Bản vẽ hoàn công, tọa độ, cao độ và danh mục cọc.
- Biên bản nghiệm thu giai đoạn/hoàn thành.
Kiểm tra tính nhất quán
- Mã cọc thống nhất trong mọi biểu mẫu.
- Ngày, giờ và số liệu không mâu thuẫn.
- Ảnh có nhận diện vị trí và thời điểm.
- Chữ ký đúng thẩm quyền và đúng Hold Point.
17BIM, Digital Twin và Drone trong kiểm soát cọc
BIM
Quản lý tọa độ, mã cọc, xung đột, cao độ và liên kết hồ sơ theo đối tượng.

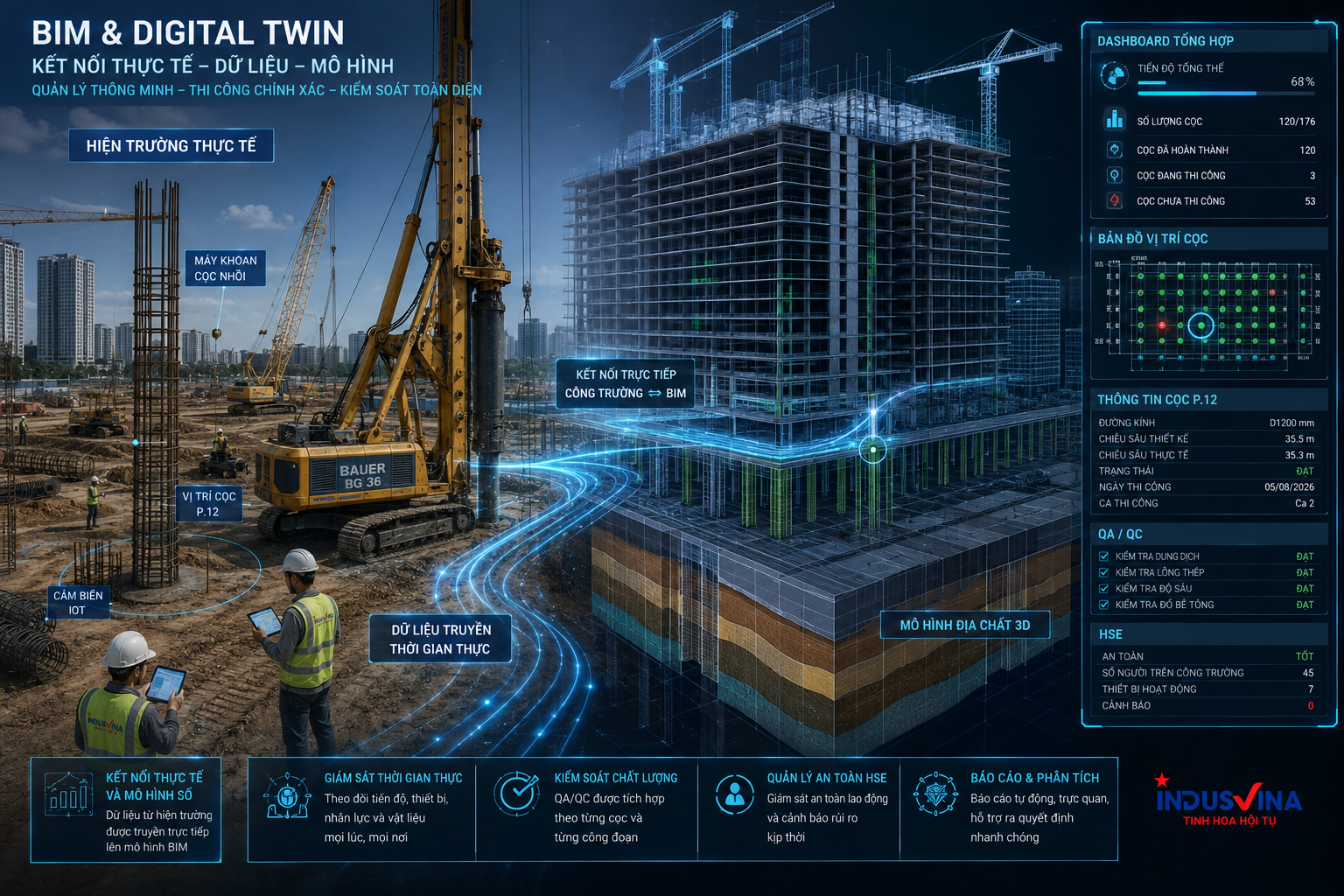

Digital Twin
Kết nối tiến độ thực tế, thông số máy, bê tông, thí nghiệm và cảnh báo.
Drone/AI
Ghi nhận mặt bằng, tuyến xe, vùng cấm, tình trạng tập kết và thay đổi theo thời gian.
Công nghệ chỉ có giá trị khi dữ liệu đúng, mã hóa thống nhất, có ngưỡng cảnh báo, quy định người nhận và hành động bắt buộc. Một dashboard đẹp nhưng dữ liệu thiếu hoặc không ai chịu trách nhiệm sẽ không cải thiện chất lượng.
Case Study mẫu: tổ chức kiểm soát một cọc đường kính lớn
Với một cọc đường kính lớn và chiều sâu đáng kể, nên tổ chức hồ sơ theo “một cọc – một bộ dữ liệu”: bản ghi định vị, log khoan, biểu đồ địa tầng, dung dịch, cặn đáy, lồng thép, Tremie, từng xe bê tông, cao độ dâng, thể tích tích lũy, thời gian gián đoạn, mẫu thử và thí nghiệm sau thi công.
Trước khi đổ, nhóm thi công cần họp ngắn để khóa: nguồn bê tông, tuyến xe, trạm dự phòng, người đo cao độ, người ghi log, người quyết định tháo Tremie, tín hiệu liên lạc, ánh sáng, máy phát dự phòng và phương án xử lý khi xe chậm hoặc ống tắc. Cách tổ chức này biến một hoạt động có nhiều biến số thành chuỗi quyết định được chuẩn bị trước.
Bài viết và dịch vụ liên quan
FAQ – Câu hỏi thường gặp
Điểm nào quan trọng nhất trong thi công cọc khoan nhồi?
Không có một điểm đơn lẻ. Ba nhóm có ảnh hưởng lớn là ổn định thành hố, vệ sinh đáy và đổ bê tông Tremie liên tục; tất cả phải được đặt trong hệ QA/QC và Hold Point.
Khi nào dùng Bentonite, khi nào dùng Polymer?
Lựa chọn phụ thuộc địa tầng, nước, thiết bị tuần hoàn, yêu cầu môi trường, hướng dẫn sản phẩm và thử nghiệm chứng minh. Không thay thế vật liệu chỉ dựa trên chi phí đơn giá.
Vì sao phải làm sạch đáy hai lần?
Sau khi khoan và sau thời gian hạ lồng, mùn khoan có thể tiếp tục lắng hoặc thành hố có thể phát sinh vật liệu. Biện pháp cụ thể phải theo hồ sơ được duyệt và kết quả kiểm tra thực tế.
Ống Tremie cần ngập bao nhiêu?
Giá trị áp dụng phải theo thiết kế, tiêu chuẩn và biện pháp được phê duyệt. Điều quan trọng là đo cao độ bê tông thực tế, cập nhật sau mỗi lần tháo ống và không để đầu ống ra khỏi khối bê tông.
PIT có thay thế thử tải không?
Không. PIT chủ yếu hỗ trợ đánh giá tính liên tục theo tín hiệu phản xạ. Khả năng chịu tải phải được đánh giá bằng phương pháp phù hợp với mục tiêu thiết kế và hồ sơ dự án.
CSL có kiểm tra được toàn bộ cọc không?
CSL đánh giá vùng bê tông giữa các ống siêu âm. Phạm vi và chất lượng kết quả phụ thuộc bố trí ống, tình trạng ống, khoảng cách và quy trình đo.
Khi nào phải dừng thi công?
Khi điều kiện khác biện pháp, nền máy mất ổn định, hố khoan bất thường, dung dịch không đạt, cặn đáy không đạt, lồng hoặc Tremie có sự cố, nguồn bê tông không bảo đảm liên tục hoặc xuất hiện nguy cơ HSE chưa kiểm soát.
Hồ sơ quan trọng nhất của từng cọc là gì?
Không nên tách riêng một biểu mẫu. Cần bộ hồ sơ liên tục từ định vị, khoan, dung dịch, đáy hố, lồng thép, Tremie, bê tông đến thí nghiệm và hoàn công.
Kết luận
Một cọc khoan nhồi tốt không đến từ may mắn. Nó đến từ dữ liệu đầu vào đủ tin cậy, máy và dụng cụ phù hợp, người vận hành có năng lực, Hold Point được tôn trọng, bê tông được kiểm soát liên tục và hồ sơ có khả năng truy xuất.
Với công trình nền móng, điều không nhìn thấy sau khi hoàn thành lại là phần quyết định khả năng làm việc lâu dài. Vì vậy, mục tiêu của biện pháp thi công không phải chỉ để được phê duyệt, mà để mọi bên cùng biết phải kiểm tra gì, dừng ở đâu, ai quyết định và bằng chứng nào chứng minh chất lượng.
Kết nối cùng INDUSVINA
Trao đổi về biện pháp thi công, ITP, Hold Point, checklist QA/QC, HSE, hồ sơ nghiệm thu, xây dựng, MEP và MRO theo yêu cầu dự án.
