Giải pháp chống nóng nhà xưởng: khảo sát, tính toán và lựa chọn theo mục tiêu đầu tư
Chống nóng nhà xưởng không nên bắt đầu bằng việc mua thêm quạt hoặc thiết bị làm mát. Quyết định đúng phải bắt đầu từ nguồn nhiệt – mức phơi nhiễm của người lao động – yêu cầu chất lượng sản phẩm – đặc điểm vận hành – chi phí vòng đời, sau đó mới lựa chọn giải pháp kỹ thuật phù hợp.
Nội dung chính
- Nhận diện nguồn nhiệt và rủi ro
- Thông số khảo sát và tiêu chuẩn tham chiếu
- Công thức tính tải nhiệt, lưu lượng gió
- So sánh 6 nhóm giải pháp
- Ma trận lựa chọn theo ưu tiên nhà đầu tư
- ROI và chi phí vòng đời
- Quy trình khảo sát – thiết kế – nghiệm thu
- FAQ và liên hệ khảo sát

1. Vì sao nhà xưởng nóng và vì sao không thể dùng một giải pháp cho mọi công trình?
Nhiệt trong nhà xưởng thường là kết quả cộng dồn của bức xạ mặt trời qua mái và tường, nhiệt từ máy móc – lò – motor – máy nén khí, nhiệt do con người, không khí ngoài trời, độ ẩm cao, tầng khí nóng tích tụ trên cao và layout cản trở đường gió.
Nhiệt từ kết cấu
Mái tôn hấp thụ bức xạ, truyền nhiệt xuống không gian làm việc. Đây thường là tải nhiệt lớn ở xưởng thấp, mái rộng, ít cách nhiệt.
Nhiệt từ công nghệ
Lò, máy ép, máy nén, tủ điện và motor tạo điểm nóng cục bộ. Thông gió chung không thay thế được hút nhiệt tại nguồn.
Nhiệt do vận hành
Cửa cấp – hút sai vị trí, hàng hóa chắn gió, quạt chỉ tuần hoàn khí nóng hoặc không cân bằng gió cấp và gió thải.
2. Bộ thông số khảo sát bắt buộc
| Nhóm đo | Thông số | Mục đích | Thiết bị gợi ý |
|---|---|---|---|
| Môi trường nhiệt | Nhiệt độ không khí, nhiệt độ cầu đen, WBGT, độ ẩm tương đối | Đánh giá nóng do đối lưu, bức xạ và nguy cơ stress nhiệt | WBGT meter, thermo-hygrometer, globe thermometer |
| Dòng khí | Tốc độ gió, hướng gió, chênh áp, lưu lượng | Xác định vùng chết, đường gió ngắn mạch và cân bằng cấp – thải | Anemometer, balometer, differential pressure meter |
| Kết cấu | Nhiệt độ bề mặt mái/tường, hệ số truyền nhiệt, diện tích hấp thụ | Tính tải nhiệt truyền qua kết cấu | Camera nhiệt, nhiệt kế hồng ngoại, bản vẽ hoàn công |
| Nguồn công nghệ | Công suất máy, hệ số sử dụng, nhiệt thải, thời gian vận hành | Tách tải nhiệt công nghệ khỏi tải nhiệt môi trường | Power analyzer, data logger, hồ sơ thiết bị |
| Con người | Cường độ lao động, quần áo PPE, thời gian làm việc/nghỉ | Đánh giá phơi nhiễm nhiệt theo nhóm công việc | Quan sát công việc, phỏng vấn, bảng phân loại tải lao động |
3. Bảng thông số và tiêu chuẩn tham chiếu
Các giá trị dưới đây dùng để định hướng khảo sát và thiết kế. Hồ sơ dự án phải đối chiếu bản tiêu chuẩn/quy chuẩn hiện hành, điều kiện công nghệ, yêu cầu của chủ đầu tư và đánh giá WBGT tại vị trí làm việc.
| Nội dung | Tham chiếu | Giá trị/tiêu chí sử dụng trong thiết kế sơ bộ | Lưu ý |
|---|---|---|---|
| Vi khí hậu nơi làm việc | QCVN 26:2016/BYT | Nhiệt độ, độ ẩm, tốc độ chuyển động không khí được đánh giá theo mức lao động nhẹ – trung bình – nặng; RH thường được kiểm soát trong khoảng 40–80% | Phải dùng đúng bảng theo mùa, loại lao động và điều kiện thực tế; kiểm tra bản pháp lý còn hiệu lực |
| Stress nhiệt nghề nghiệp | NIOSH/ACGIH – WBGT | Dùng WBGT kết hợp cường độ lao động, tình trạng thích nghi nhiệt và tỷ lệ làm việc/nghỉ | Không dùng riêng nhiệt độ khô để kết luận an toàn |
| Tiện nghi nhiệt | ASHRAE Standard 55 | Đánh giá tổng hợp nhiệt độ không khí, nhiệt bức xạ trung bình, độ ẩm, tốc độ gió, mức hoạt động và quần áo | Phù hợp hơn cho khu vực có người làm việc thường xuyên; không thay thế giới hạn an toàn nghề nghiệp |
| Thông gió | ASHRAE 62.1 và yêu cầu công nghệ | Xác định gió tươi theo người, diện tích, chất ô nhiễm và quy trình sản xuất | ACH chỉ là chỉ số sơ bộ; cần kiểm tra phân bố gió và tải nhiệt |
| An toàn và sức khỏe nghề nghiệp | ISO 45001 / quy định HSE của dự án | Nhận diện mối nguy, kiểm soát rủi ro, quan trắc, đào tạo và ứng phó khẩn cấp | Giải pháp kỹ thuật phải đi cùng quy trình làm việc – nghỉ và cấp nước |
| Quản lý năng lượng | ISO 50001 | Đặt đường cơ sở năng lượng, KPI, đo lường và cải tiến liên tục | Cần đo điện năng riêng cho quạt, bơm, chiller, cooling pad |

4. Công thức tính sơ bộ trước khi lựa chọn thiết bị
4.1. Thể tích và lưu lượng thay khí
QACH = V × N
Trong đó: V là thể tích hữu dụng (m³); N là số lần thay khí mỗi giờ (h⁻¹); Q là lưu lượng gió (m³/h).
Ví dụ: xưởng 30 × 20 × 7 m có V = 4.200 m³. Nếu chọn sơ bộ 20 ACH thì Q = 84.000 m³/h. Đây chưa phải lưu lượng cuối cùng vì còn phải kiểm tra tải nhiệt, tổn thất áp suất, gió cấp bù và phân bố gió tại vùng làm việc.
4.2. Lưu lượng gió theo tải nhiệt cảm
Q: m³/h; Φ: tải nhiệt cảm cần thải (kW); ΔT: chênh nhiệt cho phép giữa khí trong và khí cấp/thải (°C). Hệ số dùng cho tính sơ bộ với không khí ở điều kiện thông thường.
Ví dụ tổng tải nhiệt cảm 180 kW, cho phép ΔT = 6°C: Q ≈ 90.000 m³/h. Khi kết quả ACH và tải nhiệt khác nhau, phải chọn theo trường hợp bất lợi hơn rồi kiểm tra mô phỏng/phân bố gió.
4.3. Tải nhiệt truyền qua mái
U: W/m²K; A: m²; ΔT tương đương bao gồm ảnh hưởng bức xạ mặt trời.
4.4. Số quạt và công suất điện
P ≈ Q × Δp / (3.600 × η)
Cần dùng lưu lượng tại điểm làm việc thực, không dùng lưu lượng “free air” trong catalog.
5. Sáu nhóm giải pháp và mức hiệu quả dự kiến
1. Cách nhiệt và phản xạ mái
Giảm nhiệt đi vào công trình; phù hợp khi mái là nguồn nhiệt chính. Không xử lý nhiệt máy và khí nóng tích tụ.
Điện vận hành: rất thấp2. Thông gió tự nhiên
Tận dụng chênh áp và hiệu ứng ống khói. Hiệu quả phụ thuộc gió ngoài trời, diện tích cửa và đường thoát khí.
CAPEX thấp – phụ thuộc thời tiết3. Quạt hút + gió cấp bù
Chủ động thải khí nóng. Bắt buộc tính đủ cửa gió cấp; nếu thiếu gió cấp, quạt giảm lưu lượng và hút bụi từ khe hở.
Hiệu quả trung bình – ổn định4. Hút nhiệt cục bộ
Chụp hút, ống dẫn và quạt đặt gần nguồn phát nhiệt. Thường hiệu quả hơn việc tăng thông gió toàn xưởng.
Ưu tiên khi có lò/máy nóng5. Làm mát bay hơi
Có thể giảm nhiệt độ khí cấp đáng kể khi không khí ngoài trời chưa bão hòa. Hiệu quả giảm khi độ ẩm ngoài trời cao.
OPEX vừa – tăng độ ẩm6. HVAC/điều hòa công nghiệp
Kiểm soát chặt nhiệt độ – độ ẩm – sạch. Phù hợp ngành hàng yêu cầu chất lượng cao, nhưng CAPEX và năng lượng lớn.
Kiểm soát tốt nhất – chi phí cao

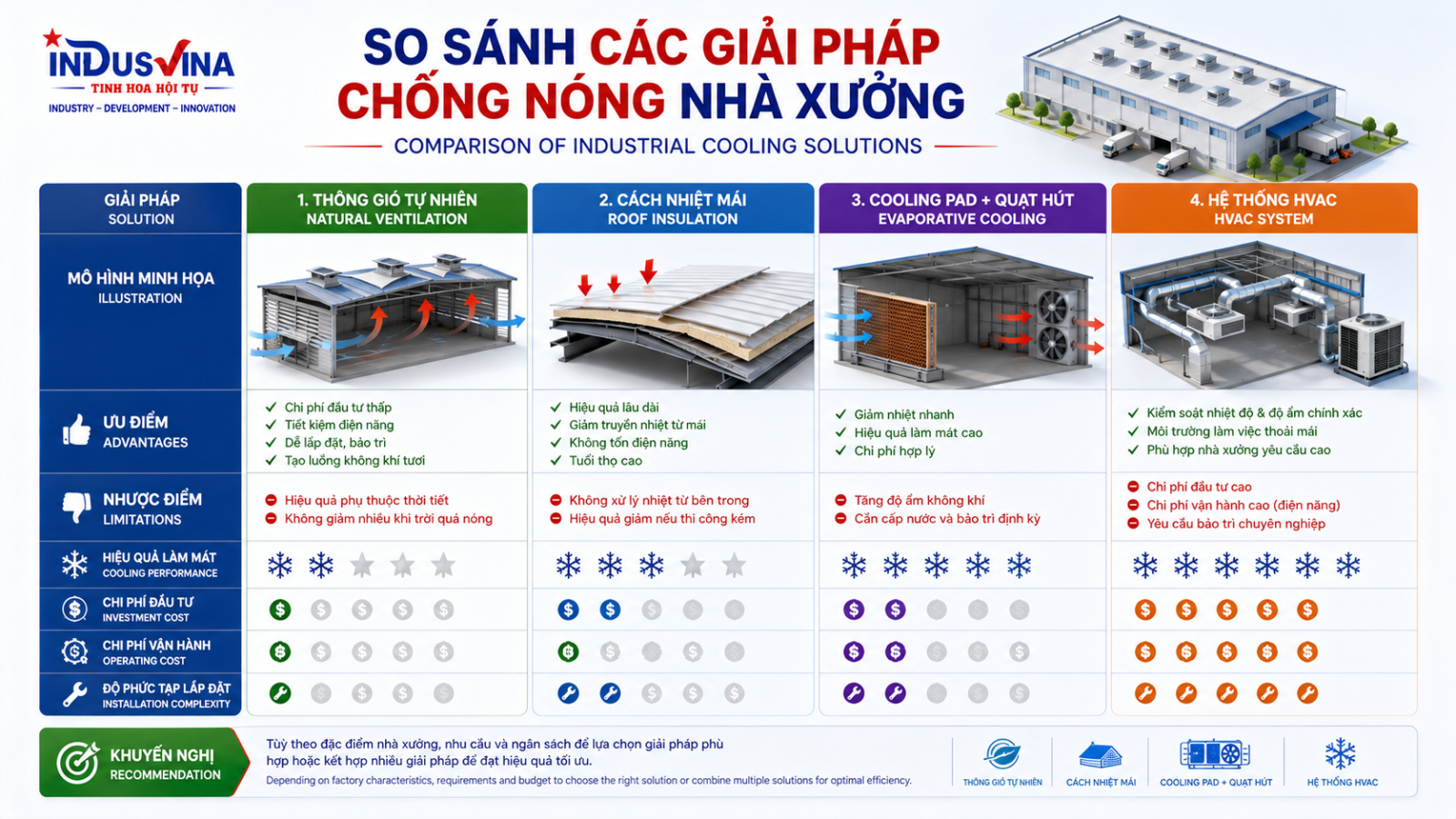

6. So sánh định lượng các giải pháp
| Giải pháp | Khả năng giảm tải/nhiệt cảm nhận | Kiểm soát độ ẩm | Điện năng | Bảo trì | Phù hợp nhất |
|---|---|---|---|---|---|
| Cách nhiệt mái | Tốt với tải mái | Không | Gần như 0 | Thấp | Mái tôn bức xạ mạnh, vận hành dài hạn |
| Thông gió tự nhiên | Thấp–trung bình | Không | 0 | Rất thấp | Xưởng thoáng, ít nhiệt công nghệ |
| Quạt hút/cấp | Trung bình | Không | Thấp–trung bình | Thấp | Khí nóng tích tụ, cần thay khí chủ động |
| Hút cục bộ | Rất tốt tại nguồn | Không | Thấp–trung bình | Trung bình | Lò, máy ép, máy nén, điểm nóng rõ |
| Cooling pad | Tốt khi khí ngoài khô | Làm tăng ẩm | Trung bình | Trung bình | Xưởng sản xuất thông thường, chấp nhận ẩm |
| HVAC | Rất cao và ổn định | Có thể kiểm soát | Cao | Cao | Điện tử, dược, thực phẩm, phòng sạch, thương hiệu cao cấp |
Mức hiệu quả thực tế phụ thuộc khí hậu, tải nhiệt, độ kín công trình, giờ vận hành và thiết kế phân phối khí. Không dùng bảng này để cam kết nhiệt độ khi chưa khảo sát.

7. Lựa chọn theo ưu tiên của nhà đầu tư
Không có “phương án tốt nhất tuyệt đối”. Phương án tối ưu là phương án đạt mục tiêu ưu tiên với mức rủi ro và chi phí vòng đời chấp nhận được.
| Ưu tiên số 1 | Tiêu chí ra quyết định | Giải pháp nên ưu tiên | Không nên đánh đổi |
|---|---|---|---|
| An toàn lao động | WBGT, thời gian vượt ngưỡng, vùng nghỉ mát, cấp nước, cảnh báo | Chặn nhiệt + hút cục bộ + thông gió có kiểm soát + quản lý làm việc/nghỉ; HVAC cho vùng bắt buộc | Không đổi an toàn lấy chi phí đầu tư thấp |
| Thương hiệu ngành hàng | Điều kiện sản xuất ổn định, chất lượng sản phẩm, audit khách hàng | HVAC/điều khiển ẩm, BMS, dự phòng N+1, quan trắc liên tục | Không dùng cooling pad khi độ ẩm ảnh hưởng sản phẩm |
| Uy tín nhà xưởng | Môi trường làm việc, tuân thủ, hình ảnh với khách hàng và người lao động | Giải pháp đồng bộ, thẩm mỹ, tiếng ồn thấp, đo lường minh bạch | Không dùng giải pháp tạm bợ gây dột, bụi, ồn hoặc mất an toàn |
| Lợi nhuận | NPV, thời gian hoàn vốn, điện năng, bảo trì, năng suất | Ưu tiên giải pháp thụ động và xử lý tại nguồn; chỉ mở rộng HVAC cho khu vực tạo giá trị cao | Không chỉ nhìn CAPEX mà bỏ qua OPEX và downtime |
Ma trận chấm điểm có trọng số
Ví dụ nhà đầu tư đặt: An toàn 40% – Chất lượng/Thương hiệu 25% – Lợi nhuận 25% – Tiến độ 10%. Chấm từng phương án từ 1 đến 5 và chọn phương án có điểm tổng cao nhất, sau khi loại các phương án không đạt điều kiện bắt buộc.
An toàn 40%
WBGT, PPE, vùng nghỉ, rủi ro cháy nổ.
Thương hiệu 25%
Chất lượng, audit, môi trường làm việc.
Lợi nhuận 25%
OPEX, năng suất, hoàn vốn, downtime.
Tiến độ 10%
Khả năng thi công không dừng nhà máy.
8. Chi phí vòng đời, ROI và kiểm chứng hiệu quả
Chi phí vòng đời
- Đầu tư ban đầu
- Điện năng và nước
- Bảo trì, vật tư tiêu hao
- Thay thế thiết bị
- Downtime và tổn thất chất lượng
- Chi phí cải tạo khi chọn sai
Giá trị thu được
- Giảm stress nhiệt và tai nạn
- Ổn định chất lượng sản phẩm
- Tăng năng suất và khả năng giữ người
- Giảm quá nhiệt thiết bị
- Giảm điện năng so với giải pháp quá cỡ
- Nâng uy tín khi audit khách hàng
Lợi ích ròng = tiết kiệm năng lượng + giảm tổn thất sản xuất + giảm downtime + lợi ích năng suất − chi phí vận hành và bảo trì tăng thêm.

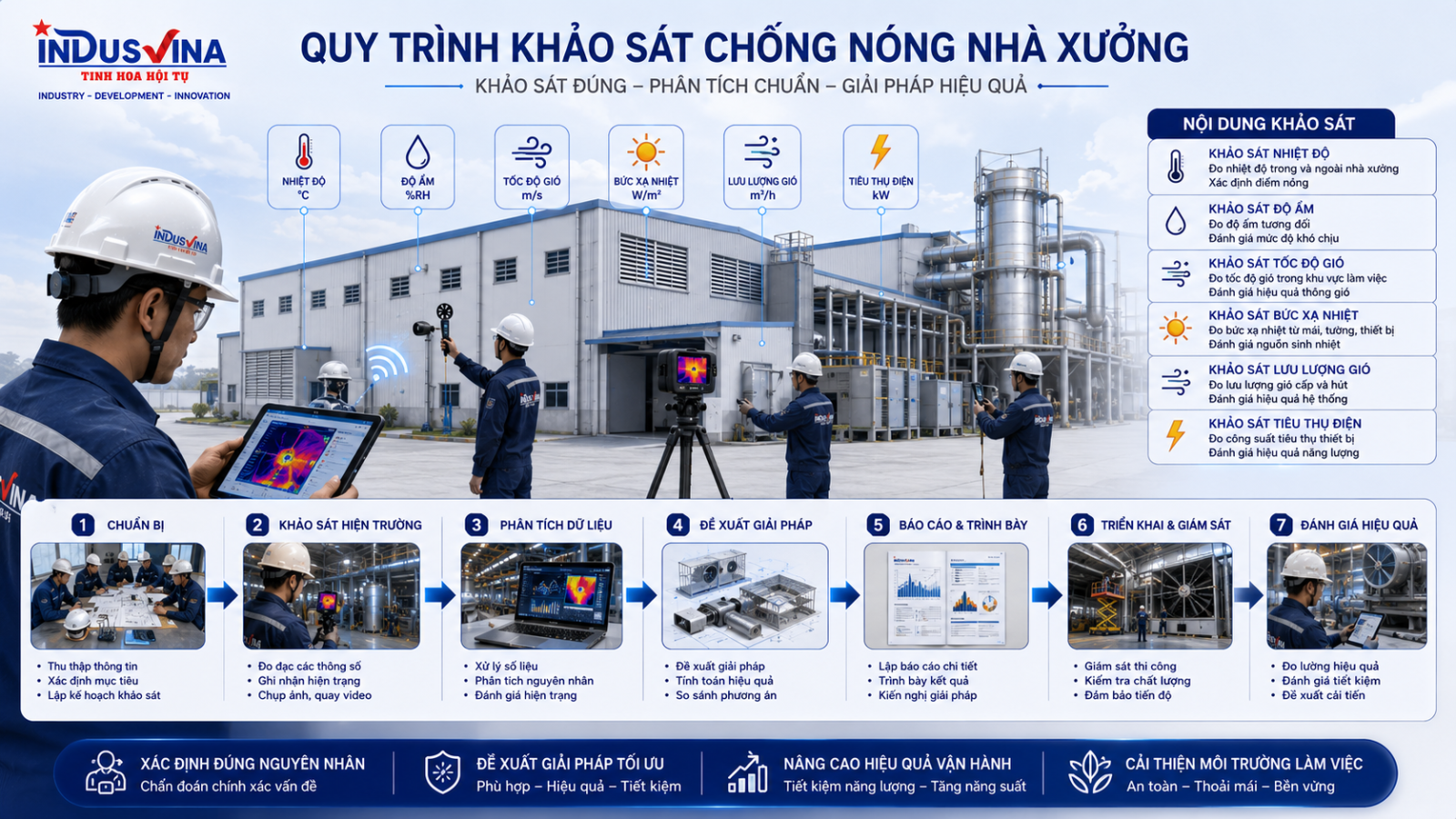

9. Quy trình triển khai của INDUSVINA
Bước 1 – Khảo sát
Khảo sát đúng giờ nóng, xác định vị trí người làm việc, nguồn nhiệt, đường gió và điều kiện thi công.
Bước 2 – Đo đạc
Ghi dữ liệu nhiệt độ, WBGT, độ ẩm, tốc độ gió, nhiệt bề mặt và điện năng theo thời gian.
Bước 3 – Phân tích
Lập cân bằng tải nhiệt, nhận diện nguyên nhân chính – phụ và xác định điều kiện ràng buộc.
Bước 4 – Thiết kế
Tính lưu lượng, tổn thất áp suất, số thiết bị, đường gió, tiếng ồn, điện năng và khả năng bảo trì.
Bước 5 – Thi công
Shopdrawing, biện pháp thi công, QA/QC, HSE và phối hợp không làm gián đoạn sản xuất.
Bước 6 – Verification
Đo trước – sau tại cùng điều kiện, nghiệm thu KPI và thiết lập kế hoạch bảo trì – cải tiến.
10. Những sai lầm thường gặp
- Lắp thêm quạt nhưng không có gió cấp bù: lưu lượng thực giảm, khí nóng vẫn quẩn.
- Dùng cooling pad cho ngành nhạy ẩm: nhiệt giảm nhưng lỗi sản phẩm và ăn mòn có thể tăng.
- Chỉ đo nhiệt độ khô: bỏ qua bức xạ, độ ẩm và cường độ lao động.
- Dùng ACH như kết quả cuối: đủ lưu lượng tổng nhưng vùng làm việc vẫn không có gió hữu ích.
- Chọn theo công suất catalog: không tính tổn thất áp và điểm làm việc thực.
- Không đo kiểm sau thi công: không xác định được hiệu quả thật và nguyên nhân nếu không đạt.

11. Kết luận
Giải pháp chống nóng nhà xưởng hiệu quả không phải là thiết bị có công suất lớn nhất, mà là tổ hợp giải pháp xử lý đúng nguồn nhiệt, đúng vùng cần bảo vệ và đúng mục tiêu đầu tư. Khi an toàn lao động là ưu tiên số một, mọi phương án phải vượt qua điều kiện WBGT và kiểm soát phơi nhiễm. Khi thương hiệu và chất lượng ngành hàng là trọng tâm, khả năng kiểm soát nhiệt độ – độ ẩm – độ sạch phải được đặt cao hơn chi phí đầu tư ban đầu. Khi lợi nhuận là ưu tiên, cần tối ưu toàn bộ chi phí vòng đời thay vì chỉ so giá mua thiết bị.
FAQ – Câu hỏi thường gặp
1. Nên bắt đầu chống nóng nhà xưởng từ đâu?
2. Bao nhiêu độ được xem là quá nóng?
3. Cooling pad có phù hợp mọi nhà xưởng không?
4. Khi nào nên dùng HVAC?
5. Quạt hút càng lớn càng tốt không?
6. Có thể cam kết giảm bao nhiêu độ?
7. Làm sao chứng minh hiệu quả sau đầu tư?
8. Giải pháp nào có ROI tốt nhất?
Kết nối cùng INDUSVINA
